Techniques de Génie Civil Avancées : Des Fondations aux Gratte-ciels (Guide 2026)

Techniques de génie civil : Introduction : Le Paysage Stratégique du Génie Civil en 2026
Les techniques de génie civil évoluent à une vitesse sans précédent, catalysées par une double exigence : la décarbonation impérative du secteur et l’intégration systémique du numérique. En 2026, l’ingénieur ne se contente plus d’appliquer des formules ; il orchestre des flux de données complexes, optimise l’empreinte carbone de chaque matériau et pilote des chantiers où l’automatisation devient la norme. Le Génie Civil en 2025 : Définition, Branches et Défis d’un Avenir Durable n’est plus une projection, mais une réalité opérationnelle.
La transition est palpable, des fondations jusqu’au sommet des gratte-ciels. L’ère du béton C25/30 coulé en place pour toute application est révolue. Nous parlons désormais de bétons à ultra-hautes performances (BUHP) formulés sur mesure, de structures en bois d’ingénierie pour des immeubles de grande hauteur et d’acier produit via des filières bas-carbone. Cette mutation est encadrée par des logiciels de calcul de structure de plus en plus puissants, capables de modéliser des comportements non-linéaires avec une précision redoutable.
Le concept de construction durable : Le Guide Ultime des Matériaux 2026 n’est plus un argument marketing mais un critère de performance technique et financier. L’intégration de jumeaux numériques (Digital Twins) dès la phase de conception, via des plateformes comme Autodesk (Logiciels AutoCAD et Revit BIM) ou Bentley Systems (Logiciels d’infrastructure routière), permet de simuler le cycle de vie complet d’un ouvrage, optimisant sa maintenance et son éventuel démantèlement. Ce guide explore en profondeur ces techniques de génie civil avancées qui définissent notre profession aujourd’hui.
Techniques de génie civil : Plongée Technique : Principes d’Ingénierie Avancée
L’ingénierie moderne repose sur une compréhension fine de la physique des matériaux et des mécanismes structurels. L’optimisation des ouvrages passe par une maîtrise des outils de calcul et une connaissance approfondie des nouvelles méthodes constructives. Les Techniques de Construction Modernes en Génie Civil : Révolution, Défis et Horizons 2026 sont au cœur de cette transformation.
Techniques de génie civil pour Fondations Profondes et Soutènements Complexes
Les projets urbains denses exigent des excavations profondes à proximité d’existants sensibles. La simple semelle filante ne suffit plus. Les parois moulées, les micropieux et les tirants d’ancrage précontraints sont devenus des outils courants. Le dimensionnement de ces ouvrages fait appel à des calculs géotechniques complexes, basés sur une interprétation d’un rapport de sol géotechnique (Mission G2) précise, conformément à l’Eurocode 7.
Le principe physique repose sur l’équilibre des forces de poussée et de butée du sol. Pour une paroi moulée, l’analyse en Résistance des Matériaux (RDM) modélise la paroi comme une poutre soumise à une charge triangulaire ou trapézoïdale. Le coefficient de sécurité appliqué aux propriétés du sol (angle de frottement, cohésion) est un paramètre critique. Des outils comme la feuille de calcul des fondations – Guide technique permettent une première approche, mais des logiciels aux éléments finis (type Plaxis) sont indispensables pour les cas complexes, notamment pour évaluer les tassements induits.
Structures de Grande Hauteur : Le Défi Vertical
Dépasser 200 mètres de hauteur impose de repenser la structure. Les charges verticales (G) et d’exploitation (Q) deviennent colossales, mais ce sont les charges de vent (W) qui dimensionnent le système de contreventement. L’analyse modale dynamique est obligatoire pour identifier les fréquences propres de la structure et éviter la résonance avec les détachements tourbillonnaires (vortex de Karman). Le recours au calcul de ferraillage d’une poutre en béton armé selon Eurocode 2 reste fondamental, mais appliqué à des sections optimisées.

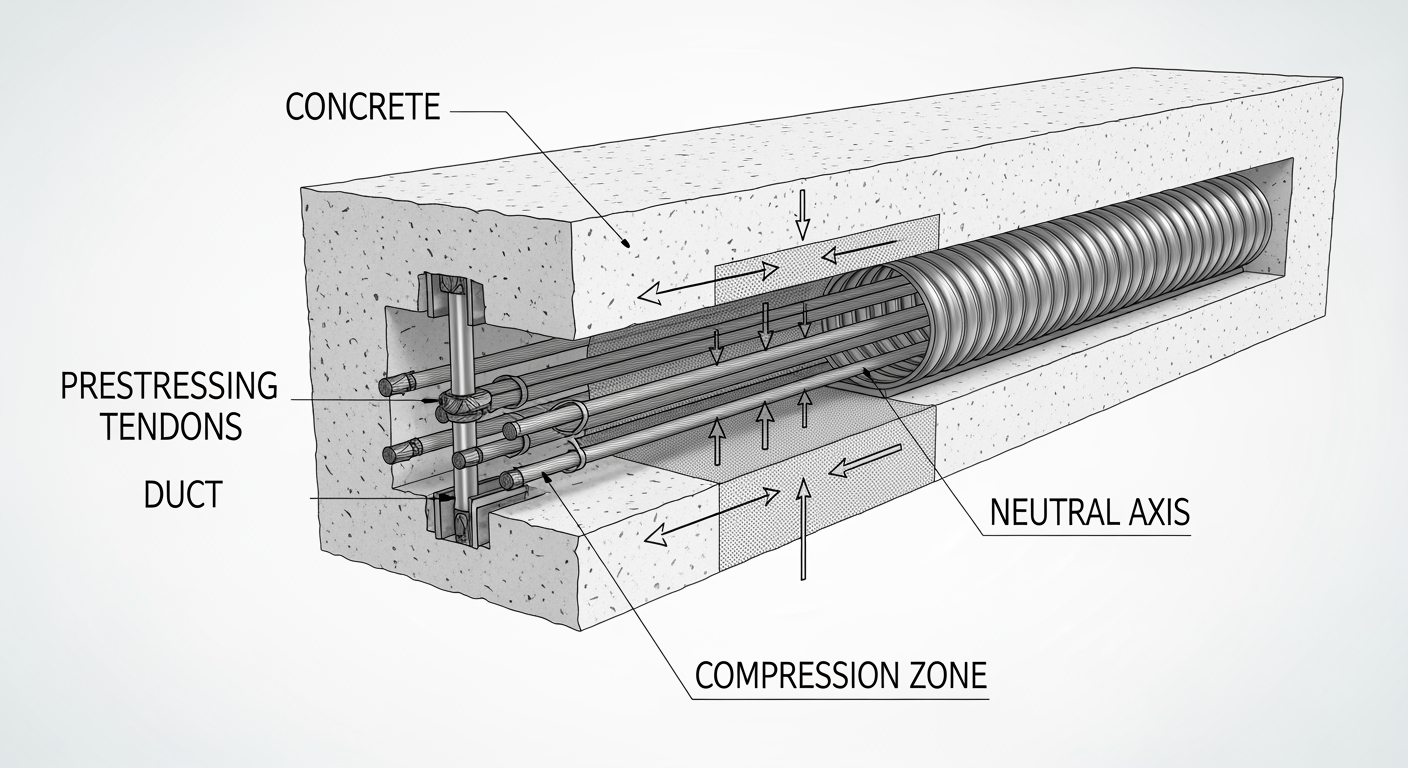

Pour y parvenir, les ingénieurs combinent plusieurs stratégies. L’utilisation de Béton à Ultra-Hautes Performances (BUHP) dans les poteaux des niveaux inférieurs permet de réduire leur section tout en supportant des contraintes supérieures à 100 MPa. La conception des structures en béton : fondamentaux et meilleures pratiques intègre désormais ces matériaux. Le système de contreventement (outriggers, ceintures, noyaux centraux) est optimisé par des logiciels comme Tekla / Trimble (Modélisation de structures acier/béton) pour garantir que le déplacement en tête de bâtiment reste dans les limites de confort admissibles (typiquement H/500).
L’Ère du Numérique : BIM et Jumeaux Numériques
Le processus BIM (Building Information Modeling) n’est plus une option. En 2026, nous opérons en BIM de niveau 3, où un modèle centralisé et partagé sur le cloud sert de source unique de vérité pour tous les intervenants. Des plateformes comme Revit Architecture : la solution BIM incontournable pour les architectes modernes ou ArchiCAD : Le logiciel BIM pour architectes sont au cœur de ce processus collaboratif. Le comparatif AutoCAD vs Revit vs ArchiCAD pour projets BTP montre clairement la supériorité des approches orientées objet.

Le workflow opérationnel est transformé. L’ingénieur structure importe la maquette architecturale, la nettoie et y modélise les éléments porteurs. Cette maquette est ensuite exportée vers un logiciel de calcul de structure (ex: Robot Structural Analysis) pour le dimensionnement. Les plans de ferraillage sont générés quasi-automatiquement et la détection de clashes avec les lots techniques (CVC, plomberie) est automatisée. Le jumeau numérique, enrichi des données de capteurs IoT durant la construction et l’exploitation, permet une gestion prédictive de l’actif, un gain de performance inestimable.
Techniques de génie civil : Innovations 2026 et Benchmarking des Leaders
L’innovation n’est pas qu’abstraite ; elle est incarnée par les équipements et les matériaux que nous utilisons. Les leaders du secteur ne vendent plus seulement des produits, mais des écosystèmes de performance. Le BTP au Maroc : Développement et opportunités illustre bien cette adoption rapide des nouvelles technologies.
Engins de Levage et de Terrassement Intelligents
Les constructeurs comme Liebherr (Grues et engins de terrassement) et Potain (Grues à tour) ont transformé leurs grues en plateformes connectées. Les modèles 2026 intègrent des systèmes anti-collision 3D basés sur le GPS et le modèle BIM du chantier, des abaques de charge dynamiques qui s’ajustent en temps réel aux conditions de vent, et des cabines offrant une assistance à la conduite avancée. Le montage et démontage de grue à tour est désormais simulé et optimisé en amont.
Du côté du terrassement, Caterpillar (Engins de chantier et terrassement) et Volvo CE (Équipements de construction Volvo) proposent des pelles et des bulldozers semi-autonomes. Guidés par GPS et le modèle 3D du projet, ils réalisent des nivellements avec une précision centimétrique, réduisant les besoins en piquetage et les reprises. La gestion de flotte via des plateformes IoT permet un suivi chantier : L’outil Ultime pour Gérer Vos Projets de Construction en optimisant la consommation de carburant et la maintenance prédictive, ce qui a un impact direct sur le ROI.
Matériaux Avancés et Fournisseurs Stratégiques
Saint-Gobain se positionne en leader des matériaux de construction durables, avec des solutions d’isolation biosourcées et des plaques de plâtre à empreinte carbone réduite. Dans le domaine du béton, les grands cimentiers (Holcim, Cemex) ne vendent plus seulement du ciment, mais des solutions de formulation. Leurs bétons bas-carbone (type ECOPact) permettent de réduire de 30 à 70% les émissions de CO2 par rapport à un béton standard, un critère essentiel pour répondre aux normes environnementales de plus en plus strictes. Le tableau de dosage de béton et mortier devient un outil de précision pour atteindre ces objectifs.
Techniques de génie civil : Tableau Comparatif des Performances des Bétons (Standard vs. 2026)
Ce tableau met en évidence l’évolution des performances des bétons, un pilier des techniques de génie civil. L’analyse compare des formulations standards à des solutions avancées disponibles en 2026, en se focalisant sur des paramètres clés pour l’ingénieur structure.
| Paramètres Techniques | Unité | Performance Standard (C25/30) | Performance 2026 (BHP C80/95) | Performance 2026 (BUHP C120/130) | Performance 2026 (Béton Bas-Carbone) | Impact ROI |
|---|---|---|---|---|---|---|
| Résistance Caractéristique (fck) | MPa | 25 | 80 | 120 | 25-50 | Réduction des sections, gain de surface utile |
| Module d’Élasticité (Ecm) | GPa | 31 | 44 | 50 | 30-38 | Meilleure maîtrise des déformations, portée accrue |
| Masse Volumique | kg/m³ | 2500 | 2550 | 2600 | 2400 | Impact marginal sur les charges permanentes |
| Empreinte Carbone (indicative) | kg CO2eq/m³ | 300-400 | 450-600 | 700-900 | 100-200 | Conformité RE2020/2025, valorisation de l’actif |
| Coût Relatif (base 100) | Index | 100 | 250 | 400 | 120 | Coût initial plus élevé, mais ROI positif via gains structurels et fiscaux |
Techniques de génie civil : Normes, Eurocodes et Protocoles de Sécurité
La pratique de l’ingénierie est indissociable d’un cadre normatif rigoureux. Les Eurocodes constituent la référence en Europe pour la conception et le calcul des structures. Leur maîtrise est non-négociable pour tout ingénieur en structure.
Cadre Normatif : Eurocodes et Réglementations Françaises
Le dimensionnement des structures en béton est régi par l’Eurocode 2 (NF EN 1992), qui définit les exigences relatives à la résistance caractéristique des matériaux et aux états limites (ELU/ELS). Pour les structures métalliques, l’Eurocode 3 (NF EN 1993) s’applique, avec une attention particulière portée aux phénomènes d’instabilité comme le flambement ou le déversement. La conception géotechnique, cruciale pour les fondations, est encadrée par l’Eurocode 7 (NF EN 1997), qui impose une démarche par approches de calcul. Enfin, pour les zones sismiques, l’Eurocode 8 (NF EN 1998) dicte les règles de conception parasismique.
Ces normes sont complétées par des réglementations nationales et des documents techniques d’application (DTU). L’organisme AFNOR (Normalisation française et internationale) joue un rôle central dans leur diffusion. La conformité de l’exécution est validée par des organismes de contrôle comme Bureau Veritas (Inspection technique et VGP), qui assurent également les Vérifications Générales Périodiques (VGP) des équipements de levage, une obligation légale.
Stratégie de Maîtrise des Risques sur Chantier
Une stratégie de maîtrise des risques efficace est proactive. Elle débute en phase conception avec l’identification des dangers (avoisinants, nature du sol, phasage complexe). Sur site, elle se traduit par des protocoles stricts. Pour le travail en hauteur, la réglementation sur les échafaudages (R408/R457) est primordiale ; le montage échafaudage doit être réalisé par du personnel formé et réceptionné.
Pour les opérations de levage, un Plan de Prévention et un plan de levage détaillé sont établis. Ce dernier, souvent réalisé sur AutoCAD : Le logiciel de CAO par excellence, définit les positions de la grue, les charges, les portées et les zones de survol interdites. La coordination entre le grutier (titulaire du CACES R483) et les chefs de manœuvre est essentielle. L’utilisation d’équipements de protection collective (garde-corps, filets) prime toujours sur les EPI.
Techniques de génie civil : Checklist Opérationnelle du Chef de Chantier
Le chef de chantier est le garant de la bonne exécution technique. Cette checklist synthétise les points de contrôle critiques pour les phases clés d’un projet de bâtiment moderne.
- Phase Préparatoire & Implantation :
- Valider la réception du Procès-Verbal de Démarrage : Modèle Prêt à Télécharger.
- Vérifier le rapport d’implantation topographique par un géomètre et le contre-vérifier avec les plans d’exécution.
- Analyser le rapport d’étude de sol G2 et s’assurer que les hypothèses de fondations sont conformes.
- Contrôler la mise en place des installations de chantier, notamment les aires de stockage et les accès.
- Phase Gros Œuvre – Infrastructure :
- Contrôler le fond de fouille (portance, absence d’eau) avant le coulage du béton de propreté.
- Utiliser la Fiche de Contrôle de Ferraillage : Guide Complet pour valider les aciers des semelles et des longrines (diamètres, espacements, enrobages).
- Superviser le bétonnage des fondations en vérifiant la conformité du bon de livraison (classe de béton, slump-test) via une Fiche de Contrôle Bétonnage : Modèle Prêt à Télécharger.
- Phase Gros Œuvre – Superstructure :
- Valider la propreté, la stabilité et l’étanchéité du coffrage avant chaque bétonnage à l’aide d’une Fiche de Contrôle Coffrage : Le Guide Complet pour un Chantier Parfait (2026).
- Suivre la rotation des banches pour optimiser le cycle et respecter les temps de décoffrage minimaux.
- Contrôler le positionnement des armatures des poteaux, poutres et voiles, y compris les aciers de chapeau et les attentes.
- S’assurer de la bonne vibration du béton pour éviter les nids de cailloux et garantir la compacité.
- Phase de Clôture :
- Organiser les Opérations Préalables à la Réception (OPR) avec la maîtrise d’œuvre et le client.
- Établir la liste des réserves et planifier leur levée dans les délais contractuels.
- Rédiger le procès-verbal de réception des travaux : modèle et effets juridiques qui marque le transfert de la garde de l’ouvrage.
- Compiler le Dossier des Ouvrages Exécutés (DOE), incluant les plans conformes à l’exécution et les fiches techniques des matériaux mis en œuvre.
Ce guide n’est qu’un aperçu des profondes mutations qui redéfinissent notre secteur. La maîtrise de ces nouvelles approches est la clé pour construire les infrastructures de demain et rester à la pointe des techniques de génie civil.

❓ FAQ : Techniques de génie civil
Comment le BIM de niveau 3 modifie-t-il concrètement la collaboration sur un projet de gratte-ciel par rapport au niveau 2 ?
- En résumé : Le BIM de niveau 3 impose une collaboration en temps réel sur un modèle central unique, éliminant les échanges de fichiers et les risques de désynchronisation inhérents au niveau 2. Techniquement, le passage du BIM niveau 2 (fédéré) au niveau 3 (intégré) est un saut quantique.
- En niveau 2, chaque discipline (architecture, structure, CVC) travaille sur son propre modèle, puis les exporte (généralement au format IFC) pour les assembler dans un modèle fédéré pour la détection de clashes.
- Ce processus, bien que collaboratif, est séquentiel et génère des délais et des erreurs de version.
- En niveau 3, tout le monde travaille simultanément sur un unique modèle central hébergé sur une plateforme cloud (type BIM 360 ou Trimble Connect).
- Une modification apportée par l’ingénieur en structure sur un poteau est instantanément visible par l’architecte et l’ingénieur fluides.
- Cela permet une résolution des conflits en continu, une optimisation itérative et une prise de décision accélérée, ce qui est vital pour la complexité et le rythme d’un projet de gratte-ciel.
Quels sont les défis majeurs dans le calcul sismique d’un gratte-ciel en BUHP selon l’Eurocode 8 ?
- En résumé : Le principal défi est de modéliser le comportement non-linéaire et la ductilité d’un matériau très performant mais intrinsèquement plus fragile que le béton conventionnel, tout en respectant les exigences de dissipation d’énergie de l’Eurocode 8. Le Béton à Ultra-Hautes Performances (BUHP) possède une résistance en compression phénoménale mais une courbe contrainte-déformation quasi-linéaire jusqu’à la rupture, ce qui signifie une faible ductilité intrinsèque.
- L’Eurocode 8, à l’inverse, base une grande partie de sa philosophie de conception parasismique sur la capacité de la structure à se déformer plastiquement (ductilité) pour dissiper l’énergie sismique.
- Le défi pour l’ingénieur est donc double.
- Premièrement, il doit utiliser des logiciels d’analyse non-linéaire (pushover, time-history) pour modéliser avec précision le comportement du BUHP.
- Deuxièmement, il doit concevoir des détails de ferraillage spécifiques (confinement extrême des zones critiques par des aciers à haute ductilité) pour créer des rotules plastiques contrôlées et garantir un comportement global ductile à la structure, même si le matériau ne l’est pas.
- C’est un paradoxe technique complexe à résoudre.
Au-delà de la performance structurelle, quel est le ROI réel de la construction modulaire préfabriquée pour un grand complexe résidentiel en 2026 ?
- En résumé : Le ROI de la construction modulaire se mesure par une réduction drastique des délais de chantier (jusqu’à 50%), une qualité de fabrication supérieure et une forte diminution des déchets et des nuisances de site. L’analyse financière ne doit pas se limiter au coût direct des modules.
- Le gain majeur réside dans la vitesse.
- Pendant que les travaux de fondation et d’infrastructure se déroulent sur site, les modules (appartements, salles de bain) sont fabriqués en usine dans des conditions contrôlées.
- Cette parallélisation des tâches réduit considérablement le planning global du projet.
- Un projet livré 6 à 12 mois plus tôt génère des revenus locatifs ou des ventes anticipées qui compensent largement le surcoût initial éventuel des modules.
- De plus, la fabrication en usine garantit une qualité constante (inaccessible sur un chantier traditionnel exposé aux intempéries), réduit les déchets de matériaux de près de 90% et minimise les nuisances pour le voisinage (bruit, poussière, circulation), améliorant l’acceptabilité du projet et réduisant les risques de contentieux.
Comment un chef de chantier peut-il intégrer efficacement les données IoT d’une grue Potain MCT 205 dans son suivi de chantier quotidien ?
- En résumé : L’intégration se fait en connectant les données de la grue à une plateforme de gestion de chantier pour automatiser le suivi de la productivité, de la sécurité et de la maintenance. Une grue moderne comme la Potain MCT 205: Guide Complet Prix, Location et Fiche Technique 2026 est une mine de données.
- Ses capteurs remontent en temps réel le nombre de cycles de levage, le poids moyen des charges, le temps de fonctionnement, les alertes de surcharge ou de vent fort, et les codes d’erreur du moteur.
- Le chef de chantier, via une application Excel de suivi de chantier ou un logiciel de planning de chantier plus évolué, peut utiliser ces données pour : 1) Valider objectivement l’avancement en comparant le nombre de rotations de banches ou de palettes livrées au prévisionnel.
- 2) Améliorer la sécurité en recevant des alertes instantanées sur son smartphone en cas de comportement à risque.
- 3) Optimiser la maintenance en planifiant les interventions en fonction de l’usage réel (heures de fonctionnement) plutôt que d’un calendrier fixe, évitant ainsi les pannes et les temps d’arrêt coûteux.
Quels paramètres clés surveiller lors de la cure du béton à hautes performances pour garantir sa résistance caractéristique selon l’Eurocode 2 ?
-
En résumé : Les paramètres critiques sont la température et l’humidité, car ils gouvernent la cinétique d’hydratation du ciment, essentielle pour atteindre la microstructure et la résistance visées. Le béton à hautes performances (BHP) est plus sensible aux conditions de cure qu’un béton standard en raison de sa faible teneur en eau (rapport E/C bas) et de sa forte teneur en ciment et additions. - Pour garantir l’atteinte de la résistance caractéristique (fck) spécifiée dans le Dosage Béton C30/37 : Guide Complet
Formulation, Norme NF EN 206 & Contrôle Qualité, il faut impérativement : 1) Maîtriser la température : Un gradient thermique trop élevé entre le cœur et la peau de l’élément (surtout pour les pièces massives) peut provoquer une fissuration (retrait thermique). - Des capteurs de température noyés dans le béton permettent de suivre cet écart en temps réel.
- 2) Maintenir l’humidité : Il faut éviter la dessiccation de surface qui stoppe l’hydratation.
- Une cure efficace (application d’un produit de cure, bâchage humide, aspersion) doit être maintenue pendant au moins 7 jours.
- La surveillance de ces deux paramètres est bien plus critique que pour un béton ordinaire.
.
📥 Ressources : Techniques de génie civil

Abderrahim EL Kouriani supervise personnellement l’orientation éditoriale, garantissant un contenu à la pointe des innovations techniques (BIM, RE2020) et des réalités du marché marocain et international. Sa connaissance des défis du secteur lui permet d’anticiper les besoins des étudiants, ingénieurs et professionnels.
