Top 6 des Meilleurs Logiciels de Planning de Chantier (Comparatif 2026)
Top 6 des meilleurs logiciels de planning de chantier : Introduction & Paysage Stratégique 2026
Identifier le top 6 des meilleurs logiciels de planning de chantier en 2026 impose une analyse au-delà des simples fonctionnalités de diagramme de Gantt. Le secteur du BTP, en pleine mutation, est désormais régi par des impératifs de décarbonation (RE2020), de digitalisation intégrale via le BIM (Building Information Modeling) et l’émergence du Jumeau Numérique comme référentiel opérationnel. La planification n’est plus une simple séquence de tâches ; elle est le système nerveux central qui connecte la conception, la logistique, les coûts et l’exécution en temps réel. Un suivi chantier efficace dépend entièrement de la robustesse de cet outil.
En 2026, un logiciel de planning performant doit offrir une interopérabilité native avec les plateformes de modélisation comme ArchiCAD : Le logiciel BIM pour architectes ou Apprenez Revit : Formation complète en architecture 3D. Il doit intégrer la dimension 4D (temps) et 5D (coûts) pour simuler le phasage, anticiper les conflits et optimiser les flux de ressources. Cette approche prédictive est cruciale pour des projets complexes, comme ceux observés dans le secteur du BTP au Maroc : Développement et opportunités.
L’enjeu n’est plus seulement de respecter les délais, mais de le faire avec une empreinte carbone maîtrisée, une sécurité sans faille et une rentabilité optimisée. Les solutions logicielles qui excellent sont celles qui transforment les données brutes du chantier en intelligence décisionnelle. Elles permettent de passer d’une gestion réactive à une orchestration proactive du projet, un avantage compétitif non négociable dans le contexte économique et réglementaire actuel. Ce guide technique se propose d’analyser les outils qui répondent à ces exigences de pointe.
Top 6 des meilleurs logiciels de planning de chantier : Plongée Technique Approfondie & Principes d’Ingénierie
La planification de chantier moderne transcende la simple création d’un diagramme de Gantt. Elle repose sur des principes mathématiques et physiques qui garantissent la faisabilité et la sécurité de l’ouvrage. La méthode du chemin critique (CPM), par exemple, n’est pas qu’un algorithme ; elle est la traduction logique des dépendances physiques entre les tâches. Le coulage d’une dalle ne peut commencer avant que le calcul du ferraillage des poteaux, semelles isolées, semelles excentrées et poutres : Méthodologie complète ne soit validé et la pose effectuée.
Principes Physiques et Mécaniques dans la Planification
Un logiciel de planning avancé intègre indirectement les lois de la Résistance des Matériaux (RDM). Prenons l’exemple d’une rotation des banches pour des voiles en béton. Le délai de décoffrage n’est pas arbitraire ; il est dicté par la cinétique de prise du béton, qui doit atteindre une résistance caractéristique (fck) suffisante pour supporter son propre poids et les charges de construction. Un bon logiciel permet de paramétrer ces temps de cure en fonction du type de béton (ex: Dosage Béton C30/37) et des conditions climatiques, évitant ainsi des contraintes prématurées qui pourraient compromettre la limite d’élasticité de la structure.
De même, la planification des opérations de levage avec des grues Potain (Grues à tour) ou Liebherr (Grues et engins de terrassement) doit intégrer les abaques de charge. Le logiciel doit permettre de visualiser la zone d’action de la grue et de s’assurer que le poids des éléments préfabriqués, à une portée donnée, ne dépasse jamais la capacité nominale, en appliquant un coefficient de sécurité adéquat. La planification 4D devient ici un outil d’ingénierie, simulant le ballet des engins pour garantir une optimisation logistique sans risque de collision ou de surcharge.
Workflow Opérationnel de la Planification Intégrée
Le processus débute par la création d’une Work Breakdown Structure (WBS) détaillée, décomposant le projet en lots et tâches élémentaires. Cette structure est souvent importée depuis un tableau de métré en BTP.
1. Définition des Tâches et Dépendances : Chaque tâche est définie avec sa durée, ses ressources (main-d’œuvre, matériel type Caterpillar (Engins de chantier et terrassement), matériaux) et ses prédécesseurs/successeurs (Fin-Début, Début-Début, etc.).
2. Allocation des Ressources : Le logiciel procède au nivellement ou au lissage des ressources pour éviter les pics de demande irréalistes et optimiser l’utilisation des équipes et des équipements comme ceux de JCB (Chargeuses, pelles et tractopelles).
3. Calcul du Chemin Critique : L’algorithme identifie la séquence de tâches incompressibles qui détermine la durée totale du projet. Toute dérive sur ce chemin impacte directement la date de livraison.
4. Intégration BIM (4D/5D) : Les objets du modèle BIM, issus de logiciels comme Tekla / Trimble (Modélisation de structures acier/béton), sont liés aux tâches du planning. La simulation 4D permet de visualiser le phasage de la construction, de détecter les conflits (clash detection) et de valider la constructibilité. L’ajout des coûts (5D) permet un suivi des coûts dynamique.

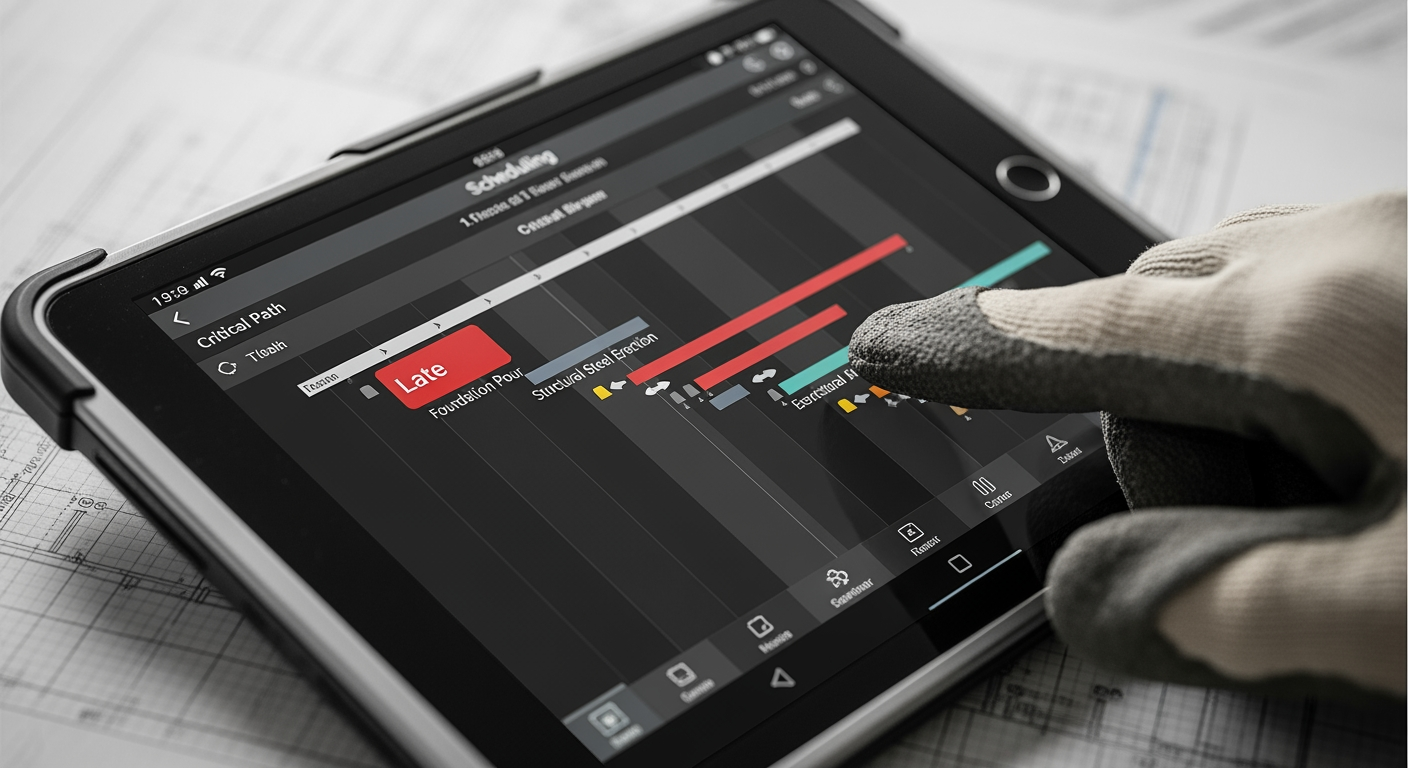

5. Suivi et Re-planification : Sur le terrain, l’avancement est reporté, souvent via des applications mobiles. Le logiciel recalcule en temps réel les prévisions et permet au directeur de travaux de prendre des décisions éclairées, documentées dans un rapport journalier de chantier. Les outils comme une application Excel pour le Suivi de Chantier BTP sont des précurseurs de ces systèmes intégrés.
Top 6 des meilleurs logiciels de planning de chantier : Innovations et Benchmark des Acteurs Majeurs
Le marché des logiciels de planning est dominé par des acteurs historiques et des innovateurs agiles. L’horizon 2026 est marqué par l’IA, la collaboration en temps réel et l’intégration poussée à l’écosystème digital du chantier. Voici notre analyse comparative du top 6 des meilleurs logiciels de planning de chantier.
1. Oracle Primavera P6
Considéré comme la référence pour les méga-projets (infrastructures, énergie), Primavera P6 excelle dans la gestion de milliers de tâches et de ressources complexes. Sa force réside dans son moteur de calcul ultra-robuste et ses capacités avancées d’analyse de la valeur acquise (EVA). En 2026, il renforce son intégration cloud et ses API pour se connecter aux plateformes de Bentley Systems (Logiciels d’infrastructure routière) et Autodesk (Logiciels AutoCAD et Revit BIM).
2. Microsoft Project
L’outil le plus répandu, MS Project, a évolué bien au-delà du simple tableur. Sa version en ligne, intégrée à l’écosystème Microsoft 365, favorise la collaboration. Bien que moins puissant que Primavera pour la gestion de ressources à grande échelle, il reste un choix pragmatique et rentable pour les projets de bâtiment de taille moyenne. Son interface familière est un atout majeur. Pour des besoins simples, un planning suivi de chantier Excel gratuit reste une porte d’entrée.
3. Asta Powerproject
Très apprécié dans le secteur de la construction, Asta se distingue par des fonctionnalités spécifiquement conçues pour le BTP. Il intègre nativement la gestion des lignes de flux (Location-Based Scheduling), idéale pour les projets linéaires ou répétitifs (routes, bâtiments à étages). Son module BIM est simple et efficace, offrant une porte d’entrée accessible à la planification 4D.
4. Synchro PRO (Bentley Systems)
C’est le leader incontesté de la planification 4D. Synchro PRO n’est pas un simple planificateur avec un module 4D ; c’est un moteur de simulation de construction. Il permet de créer des scénarios de phasage extrêmement détaillés, d’optimiser la logistique des grues Konecranes (Ponts roulants et grues portuaires) et de planifier la sécurité en 4D. Il est l’outil de choix pour la création de Jumeaux Numériques opérationnels.
5. Autodesk Construction Cloud (ACC)
Plutôt qu’un logiciel unique, ACC est une plateforme intégrée qui connecte la conception (AutoCAD, Revit), la coordination (Navisworks) et la gestion de chantier (Build). Son module de planification, bien que moins complexe que P6, bénéficie d’une intégration parfaite avec le modèle BIM et les processus de terrain, favorisant une collaboration en temps réel inégalée entre le bureau d’études et le site.
6. Procore / Fieldwire
Ces plateformes représentent la nouvelle vague, centrée sur le terrain. Elles intègrent des modules de planning connectés directement aux tâches quotidiennes des équipes. Leur force est la boucle de rétroaction instantanée : une tâche est marquée comme terminée sur une tablette, et le Gantt global se met à jour. Elles excellent dans la gestion du dernier kilomètre, la levée des réserves et la communication, complétant ainsi les outils de planification macro.
Top 6 des meilleurs logiciels de planning de chantier : La Table de Comparaison Maîtresse de 4Génie Civil
Ce tableau synthétise les performances attendues en 2026 pour le top 6 des meilleurs logiciels de planning de chantier, en se basant sur des paramètres techniques clés et leur impact sur le retour sur investissement (ROI).
| Paramètres Techniques | Unité | Oracle Primavera P6 | MS Project | Synchro PRO | Autodesk Construction Cloud |
|---|---|---|---|---|---|
| Intégration BIM | Niveau IFC 4.x | Avancée (via API) | Basique (via plugin) | Native & Experte | Native & Intégrée |
| Simulation 4D/5D | Score /10 | 7 | 5 | 10 | 8 |
| Gestion Multi-Projets | Score /10 | 10 | 7 | 8 | 9 |
| Module Lean Construction | Natif/Plugin | Plugin | Plugin | Natif | Natif |
| Collaboration Temps Réel | Score /10 | 7 (Cloud) | 8 (Cloud) | 8 | 10 |
| Capacité d’Analyse (EVA) | Score /10 | 10 | 6 | 7 | 7 |
| Impact ROI (Réduction Aléas) | % estimé | 15-20% | 5-10% | 20-25% | 15-20% |
Top 6 des meilleurs logiciels de planning de chantier : Normes, Eurocodes & Protocoles de Sécurité
Un logiciel de planification n’est pas un outil hors-sol ; il est le garant du respect des cadres normatifs et sécuritaires. Sa structure doit permettre de tracer la conformité aux réglementations, notamment les Eurocodes et les normes AFNOR (Normalisation française et internationale).
La planification doit intégrer les points de contrôle obligatoires. Par exemple, lors de la construction d’une structure en béton, le planning doit prévoir des jalons pour la validation de la Fiche de Contrôle de Ferraillage : Guide Complet avant le coulage, conformément à l’Eurocode 2. De même, pour une charpente métallique, les délais de livraison et de contrôle des aciers (nuances, certificats matière) doivent être planifiés pour respecter l’Eurocode 3.
Stratégie de Mitigation des Risques via la Planification
La sécurité est une composante intrinsèque d’un planning bien conçu. Le logiciel devient un outil de prévention active.
1. Planification des VGP : Les Vérifications Générales Périodiques des engins de levage (grues mobiles, nacelles) et des échafaudages (conformité R408) doivent être des tâches récurrentes et bloquantes dans le planning. Un rapport de VGP non conforme, géré par un organisme comme Bureau Veritas (Inspection technique et VGP), doit automatiquement geler les tâches dépendantes.
2. Gestion des Co-activités : La simulation 4D permet d’identifier les zones et les périodes de conflits potentiels (ex: levage au-dessus d’une zone de travail, travaux de soudure près de produits inflammables). Le planificateur peut alors décaler les tâches ou définir des zones d’exclusion temporaires.
3. Intégration du Plan de Prévention : Les mesures de sécurité définies dans le PPSPS (Plan Particulier de Sécurité et de Protection de la Santé) doivent être traduites en tâches ou en contraintes dans le planning : installation des gardes-corps, balisage, formations spécifiques (CACES), etc.
4. Traçabilité Documentaire : Le logiciel doit permettre d’associer à chaque tâche la documentation requise (ex: Procès-verbal d’implantation, fiches techniques, autorisations de travail). Cette centralisation est essentielle lors des audits de sécurité ou en cas d’accident. C’est une évolution numérique du Procès-verbal type de compte rendu de réunion.
Top 6 des meilleurs logiciels de planning de chantier : Checklist Opérationnelle du Chef de Chantier
Voici une liste de points de contrôle critiques, directement issue d’une gestion de projet optimisée par un des meilleurs logiciels de planning de chantier.
- Phase de Préparation (Avant Exécution) :
- Vérifier que toutes les ressources (humaines, matérielles, matériaux) sont confirmées et allouées pour la première semaine de travail.
- Valider la diffusion de la dernière version du planning (semaine S et S+1) à tous les chefs d’équipe et sous-traitants.
- Contrôler la disponibilité et la conformité des documents d’exécution liés aux tâches à démarrer (plans, Fiche de Contrôle Coffrage, etc.).
- Confirmer que les prérequis de sécurité sont en place (ex: VGP des engins, réception de l’échafaudage).
- S’assurer que le Procès-Verbal de Démarrage a bien été signé.
- Phase d’Exécution (Pendant les Travaux) :
- Chaque jour : Pointer l’avancement réel des tâches de la veille et mettre à jour le planning.
- Analyser les écarts entre le prévisionnel et le réalisé sur le chemin critique. Identifier la cause racine.
- Documenter tous les aléas (intempéries, pannes, retards de livraison) et leur impact sur le planning.
- Animer la réunion de chantier hebdomadaire en s’appuyant sur la vue 4D pour clarifier les objectifs des prochains jours.
- Mettre à jour le stock de matériaux et anticiper les commandes en fonction de l’avancement prévisionnel.
- Phase de Clôture (Après Exécution d’un Lot) :
- Valider la fin de tâche avec une Fiche de Contrôle Bétonnage ou un autre document de qualité.
- Libérer les ressources qui ne sont plus nécessaires pour les tâches suivantes.
- Archiver les données de performance (durée réelle, consommation de ressources) pour la capitalisation (lessons learned).
- Lancer les tâches successeurs après vérification de la levée de toutes les contraintes.
- Préparer la documentation pour la réception des travaux.
Cette discipline rigoureuse, orchestrée par l’outil de planification, est la clé pour maîtriser la complexité et garantir le succès d’un projet. Le choix parmi le top 6 des meilleurs logiciels de planning de chantier est donc une décision stratégique fondamentale.

❓ FAQ : Top 6 des meilleurs logiciels de planning de chantier
Comment la planification 5D (intégration des coûts) modifie-t-elle le calcul du ROI d’un projet ?
- La planification 5D transforme le calcul du ROI d’une analyse post-mortem en un pilotage prédictif et dynamique. Traditionnellement, le ROI était calculé en fin de projet en comparant les coûts réels aux budgets.
- Avec la 5D, chaque tâche du planning est associée à ses coûts (main-d’œuvre, matériaux, location d’équipements comme ceux de Loxam (Leader de la location de matériel BTP)).
- Le logiciel peut alors générer des courbes de trésorerie prévisionnelles (cash flow) et comparer en temps réel les dépenses engagées (actual cost) à la valeur du travail réalisé (earned value).
- Cette analyse de la valeur acquise (EVA) permet d’identifier instantanément les dérives budgétaires.
- L’impact sur le ROI est triple : anticipation des surcoûts permettant des actions correctives immédiates, optimisation des commandes et des flux financiers pour réduire les besoins en fonds de roulement, et capacité à simuler l’impact financier de différents scénarios de construction avant même de commencer, choisissant ainsi la stratégie la plus rentable.
Quel est l’impact réel des modules de Lean Construction sur la réduction des gaspillages et des temps de cycle ?
- Les modules Lean Construction digitalisent des méthodologies comme le Last Planner System (LPS), générant des gains de productivité mesurables de 15 à 30%. L’impact principal est la réduction drastique du gaspillage, notamment le gaspillage de temps (attentes) et de surproduction.
- Concrètement, ces modules facilitent la planification collaborative à court terme (semaine S+1, S+2) en impliquant directement les chefs d’équipe.
- Ils permettent de s’assurer que tous les prérequis (matériaux, informations, main-d’œuvre, équipements) sont bien présents avant de lancer une tâche.
- Le logiciel calcule un « Pourcentage de Planification Fiable » (PPC – Percent Plan Complete), qui mesure la fiabilité des engagements.
- En améliorant ce score, on stabilise le flux de travail, on élimine les arrêts et redémarrages coûteux, et on réduit mécaniquement les temps de cycle.
- La visualisation des contraintes et leur levée systématique transforment une culture de « gestion de crise » en une culture d’anticipation et de flux continu.
Comment assurer l’interopérabilité entre un outil de planification comme Primavera P6 et un modèle BIM issu de Revit ?
- L’interopérabilité est assurée par une combinaison de formats de fichiers standards (IFC), de protocoles d’échange (BCF) et de plateformes d’intégration. La méthode la plus robuste n’est pas l’import direct.
- Le workflow professionnel est le suivant : 1) Le modèle BIM de Revit est exporté au format IFC (Industry Foundation Classes), un format neutre qui préserve la géométrie et les données.
- 2) Le planning de Primavera P6 est également exporté.
- 3) Une plateforme tierce spécialisée en 4D/5D, comme Synchro PRO ou Navisworks, est utilisée comme agrégateur.
- C’est dans cet outil que l’on va lier les objets IFC aux tâches du planning.
- 4) Pour la gestion des problèmes (clashs, demandes d’information), on utilise le format BCF (BIM Collaboration Format), qui permet d’isoler un problème et de l’envoyer au bon interlocuteur (ex: l’architecte sur Revit) sans avoir à transférer tout le modèle.
- Les plateformes cloud comme Autodesk Construction Cloud visent à rendre ce processus transparent en intégrant nativement ces outils.
Pour un projet d’infrastructure complexe, vaut-il mieux une plateforme intégrée ou une approche « best-of-breed » ?
- Pour les infrastructures complexes, l’approche « best-of-breed » (meilleur outil pour chaque tâche) reste souvent supérieure, à condition qu’elle soit orchestrée par une solide stratégie d’intégration de données. Une plateforme unique (type Autodesk Construction Cloud) offre une expérience utilisateur fluide et une intégration simplifiée, idéale pour des projets de bâtiment standards.
- Cependant, pour un pont, un tunnel ou un barrage, les exigences en matière de calcul de structure (logiciel de calcul de structure), de modélisation géotechnique ou de planification ultra-détaillée (avec Primavera P6) dépassent souvent les capacités d’une solution tout-en-un.
- L’approche « best-of-breed » permet de choisir l’outil le plus performant pour chaque discipline.
- Le défi majeur devient alors la consolidation des données.
- La solution réside dans la mise en place d’un Environnement de Données Commun (CDE) robuste et l’utilisation de formats ouverts (IFC, BCF, LandXML) pour assurer la communication entre les différents logiciels spécialisés.
Comment l’IA et le Machine Learning peuvent-ils prédire les retards et proposer des actions correctives ?
- L’IA et le Machine Learning (ML) analysent les données historiques de milliers de projets pour identifier des schémas invisibles à l’œil humain, permettant de transformer la planification en un outil prédictif. Un algorithme de ML peut être entraîné sur des données de projets passés (durées réelles des tâches, types d’aléas, conditions météo, performance des équipes).
- Lorsqu’on lui soumet un nouveau planning, il peut calculer une probabilité de retard pour chaque tâche, bien plus fine qu’une simple estimation humaine.
- Par exemple, il peut prédire qu’une tâche de coffrage en hiver dans une région donnée a 80% de chances de prendre 2 jours de plus que prévu.
- L’IA peut alors proposer des actions correctives : allouer une équipe plus performante, utiliser un béton à prise plus rapide, ou même réorganiser le phasage pour éviter cette période.
- C’est l’analyse de risque qui passe de statique (matrice de probabilité/impact) à dynamique et auto-apprenante.
