Métré bâtiment et travaux publics : Techniques et Outils (2026)

Métré bâtiment et travaux publics : Introduction & Paysage Stratégique 2026
Le métré bâtiment et travaux publics est la discipline d’ingénierie qui quantifie, évalue et maîtrise les coûts d’un projet de construction, de la phase esquisse jusqu’au Décompte Général Définitif (DGD). En 2026, cette fonction dépasse largement le simple calcul de surfaces et de volumes. Elle est devenue le pivot stratégique de la performance économique et environnementale des projets, intégrant les impératifs de décarbonation et la puissance des jumeaux numériques.
L’ère du chantier 4.0, marquée par une digitalisation massive, transforme le métreur en un data analyst de la construction. L’intégration du BIM (Building Information Modeling) de niveau 3 et au-delà permet une quantification dynamique et précise. Le métré n’est plus un document statique, mais un flux de données vivant au sein du jumeau numérique de l’ouvrage, mis à jour en temps réel par les retours du terrain via des capteurs IoT et des relevés par drone.
Cette évolution répond à une pression économique et réglementaire croissante. La volatilité des prix des matériaux et les exigences de la RE2020 (et ses futures itérations) imposent une maîtrise absolue des quantités. Un métré précis permet non seulement de sécuriser les marges, mais aussi de quantifier l’empreinte carbone (Analyse de Cycle de Vie – ACV) en choisissant des matériaux de construction durables. La discipline est donc au cœur des techniques de construction modernes.
Le rôle de l’ingénieur métreur ou de l’économiste de la construction est ainsi revalorisé. Il ne se contente plus de chiffrer, il optimise. En s’appuyant sur des outils comme Revit Architecture et des plateformes de gestion de projet, il simule des scénarios, évalue l’impact financier des choix techniques et garantit la viabilité économique des infrastructures complexes, qu’il s’agisse de BTP au Maroc ou de grands projets européens.
Métré bâtiment et travaux publics : Plongée Technique & Principes d’Ingénierie
Le métré bâtiment et travaux publics repose sur des principes fondamentaux de décomposition analytique et une compréhension fine des processus constructifs. L’objectif est de traduire un projet, défini par des plans et un CCTP, en une série de quantités élémentaires associées à des prix unitaires. Cette démarche, bien que digitalisée, s’ancre dans une logique d’ingénierie rigoureuse.
Le Workflow Opérationnel du Métré
Le processus se décompose en plusieurs phases critiques :
1. Analyse des Pièces Marché : Examen approfondi des plans (CAO/DAO via AutoCAD ou ArchiCAD), du CCTP, du rapport géotechnique (interprétation G2) et des spécifications techniques. Cette étape est cruciale pour identifier les postes, les contraintes et les hypothèses de calcul.
2. Décomposition de l’Ouvrage : Structuration du projet en lots (Terrassement, Gros Œuvre, Second Œuvre) puis en ouvrages élémentaires (semelles, poteaux, poutres, murs). Un tableau de métré BTP est alors utilisé pour organiser les données.
3. Quantification (Avant-Métré) : C’est le cœur du métré. Pour le gros œuvre, cela implique :

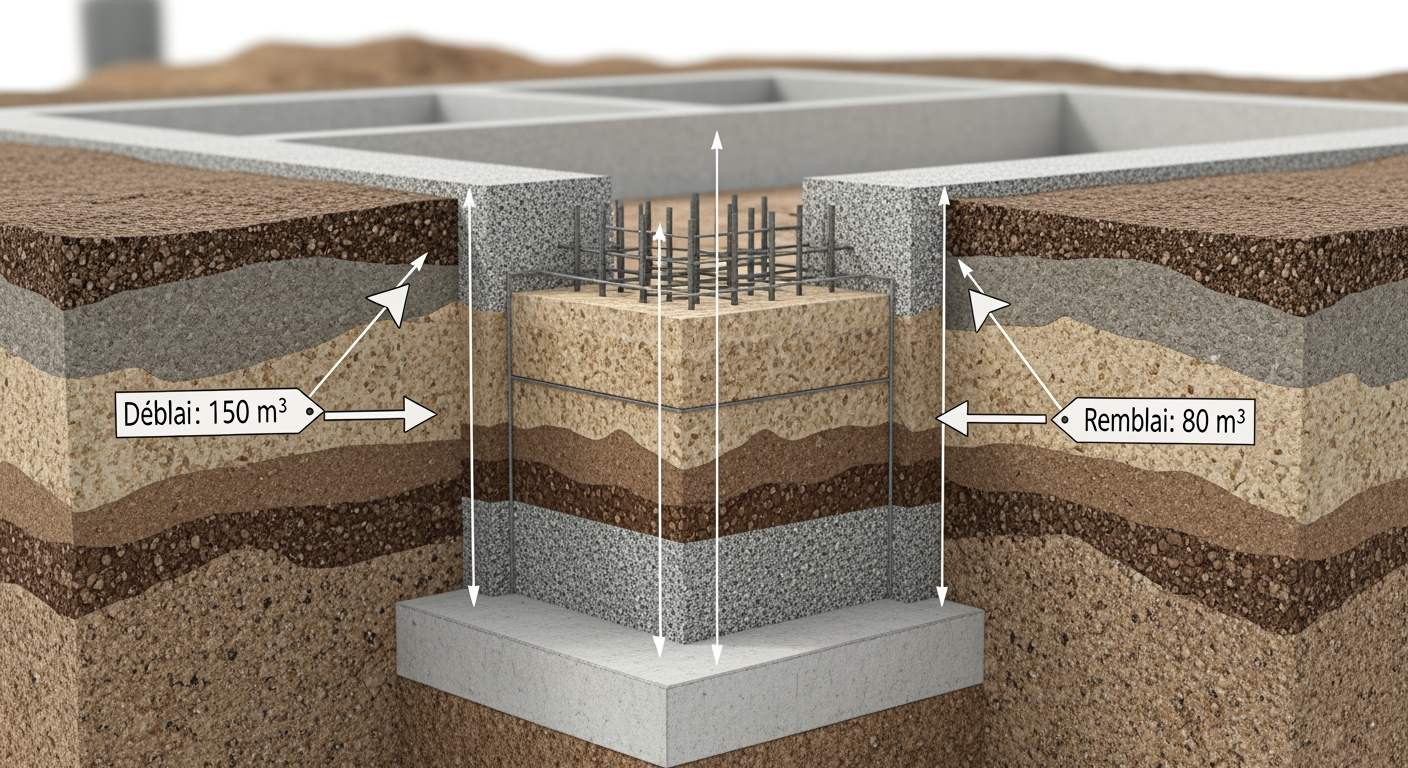

- Terrassements : Calcul des volumes de déblais et remblais, souvent assisté par des logiciels comme Covadis. Une feuille de calcul de déblai et remblai est indispensable.
- Béton : Calcul des volumes de béton par élément structurel (m³). Le dosage du béton (ex: C30/37) est directement lié à la résistance caractéristique (fck) requise par l’ingénieur structure.
- Aciers : Quantification des armatures (kg ou T) à partir des plans de ferraillage. Le ratio d’acier (kg/m³) est un indicateur clé de la complexité structurelle et du coût. Un calcul de ferraillage précis est non-négociable.
- Coffrages : Calcul des surfaces de contact béton/coffrage (m²), en distinguant les types (traditionnel, banches, etc.). Une fiche de contrôle coffrage assure la qualité.
4. Valorisation : Application des prix unitaires (fourniture, main d’œuvre, matériel) pour obtenir le Devis Quantitatif Estimatif (DQE).
Principes Physiques et Mécaniques Sous-jacents
Un métré n’est pas qu’une affaire de géométrie. Il est intrinsèquement lié à la physique des matériaux et à la Résistance Des Matériaux (RDM). Par exemple, le volume de béton d’une poutre, calculé par le métreur, est la conséquence directe du dimensionnement réalisé par l’ingénieur structure pour résister aux moments fléchissants et aux efforts tranchants. Ce dimensionnement dépend de la limite d’élasticité des aciers (fyk) et de la classe de résistance du béton.

Une erreur de 10% sur le métré des aciers à haute adhérence (type S500) n’est pas seulement une erreur de coût. Elle peut signifier une commande insuffisante, un arrêt de chantier ou, pire, un non-respect des sections d’acier minimales requises par l’Eurocode 2 pour garantir la ductilité et éviter une rupture fragile. De même, le métré des terrassements doit intégrer les angles de talus naturels, dictés par la mécanique des sols (angle de frottement interne), pour garantir la stabilité des fouilles.
Le métré des murs de soutènement doit quantifier non seulement le béton et l’acier, mais aussi le volume du système de drainage, essentiel pour évacuer la pression hydrostatique, une charge physique majeure agissant sur la structure. L’utilisation d’une feuille de calcul de descente de charges en amont permet de valider la cohérence des pré-dimensionnements qui servent de base au premier métré.
En 2026, les logiciels de calcul de structure comme Tekla / Trimble ou Robot Structural Analysis génèrent des nomenclatures de matériaux directement exploitables, créant un pont direct et sans erreur entre le calcul de structure et le métré bâtiment et travaux publics.
Métré bâtiment et travaux publics : Innovations & Benchmarking des Outils 2026
Le paysage des outils pour le métré bâtiment et travaux publics a été radicalement transformé par la convergence du BIM, du Cloud et de l’IA. Les solutions de 2026 visent une intégration totale, de la conception à l’exécution, en passant par la chaîne d’approvisionnement. L’efficacité, la précision et la collaboration en temps réel sont les nouveaux standards.
La Révolution du BIM 5D
Le BIM 5D (modélisation 3D + planning 4D + coûts 5D) est la technologie de rupture. Des plateformes comme Autodesk Revit associées à Navisworks ou des solutions spécialisées comme CostX permettent d’attacher des informations de coût directement aux objets 3D. Modifier une poutre dans le modèle met à jour automatiquement le volume de béton, la quantité d’acier et le coût associé. Cette approche paramétrique élimine les ressaisies et les erreurs de coordination.
Benchmarking des Solutions Logicielles
- Autodesk (AutoCAD, Revit, Civil 3D) : L’écosystème Autodesk domine. Revit est le standard pour le métré bâtiment, extrayant les quantités directement du modèle BIM. AutoCAD Civil 3D excelle dans le métré de projets linéaires (routes, VRD), calculant avec précision les cubatures de terrassement.
- Tekla / Trimble : Spécialiste des structures complexes en acier et béton préfabriqué. Tekla Structures offre un niveau de détail (LOD 400) inégalé, générant des listes de colisage et des métrés d’une précision chirurgicale, essentiels pour la fabrication et le montage.
- Bentley Systems : Avec des solutions comme OpenRoads et OpenBuildings, Bentley est un concurrent majeur, particulièrement fort dans les grands projets d’infrastructure. Leurs plateformes favorisent l’interopérabilité et la gestion du cycle de vie complet de l’actif.
- Covadis : Ce logiciel, souvent couplé à AutoCAD, reste une référence en France pour les projets de topographie et de VRD. Sa puissance de calcul pour les profils en long et en travers en fait un outil de choix pour le métré de terrassement.
L’Apport des Équipementiers
Les fabricants d’engins comme Caterpillar, Volvo CE ou Komatsu jouent désormais un rôle. Leurs pelles et niveleuses équipées de guidage GPS 3D comparent en temps réel le terrain décapé avec le modèle numérique du projet. Les données de volume déplacé sont envoyées au Cloud et peuvent être intégrées dans un tableau de suivi de chantier pour valider les attachements quasi-instantanément. Cette boucle de rétroaction entre le chantier et le bureau d’études fiabilise le métré sur exécution.
Métré bâtiment et travaux publics : Tableau Comparatif des Méthodologies de Métré
L’évolution des techniques de métré a un impact direct sur la précision, le temps et le retour sur investissement (ROI). Ce tableau compare les approches, de la méthode traditionnelle aux flux de travail entièrement numériques de 2026.
| Paramètres Techniques | Unité | Performance Standard (Pré-2020) | Performance 2026 (BIM & Digital) | Impact ROI |
|---|---|---|---|---|
| Précision des Quantités | % d’écart | 5 – 15% | < 2% | Réduction drastique des litiges et des surcoûts de matériaux. |
| Temps de Réalisation (Avant-Métré) | h / 1000 m² | 40 – 60 h | 5 – 10 h | Gain de productivité majeur, permettant de répondre à plus d’appels d’offres. |
| Mise à Jour (Suite à modif. plans) | Jour(s) | 2 – 5 jours | Quasi-instantanée | Agilité accrue, réduction des erreurs de construction dues à des plans obsolètes. |
| Interopérabilité | Indice (1-5) | 1 (Manuelle) | 5 (IFC, BCF) | Collaboration fluide entre architecte, ingénieur structure, et entreprise. |
| Détection de Conflits (Clash Detection) | % | 0% (Manuelle) | > 95% (Automatisée) | Économies substantielles en évitant les reprises coûteuses sur chantier. |
| Lien avec le Planning (4D/5D) | Binaire | Non | Oui (Intégré) | Optimisation du phasage, de la rotation des banches et de la logistique. |
Métré bâtiment et travaux publics : Normes, Eurocodes & Protocoles de Sécurité
Un métré bâtiment et travaux publics rigoureux est indissociable du cadre normatif et réglementaire. Ces textes définissent non seulement les méthodes de calcul, mais aussi les exigences de qualité et de sécurité qui doivent être quantifiées et chiffrées.
Références Normatives Clés
- NF P 03-001 (CCAG Travaux) : Ce Cahier des Clauses Administratives Générales régit les marchés privés de travaux. Il définit les modalités de métré, d’attachement et de règlement des comptes entre le maître d’ouvrage et l’entreprise. Sa maîtrise est fondamentale pour la gestion contractuelle.
- Eurocodes : Bien qu’étant des normes de calcul de structure, les Eurocodes ont un impact direct sur le métré. L’Eurocode 2 (NF EN 1992) impose des longueurs d’ancrage et de recouvrement pour les aciers qui doivent être précisément calculées et incluses dans le métré. L’Eurocode 7 (NF EN 1997) pour la géotechnique influence le volume des fondations et des ouvrages de soutènement.
- NF EN 13670 : Cette norme sur l’exécution des structures en béton spécifie les tolérances de construction. Un métré doit anticiper les surconsommations potentielles de béton liées à ces tolérances pour éviter les écarts budgétaires.
Stratégie de Maîtrise des Risques Associés au Métré
Les erreurs de métré sont une source majeure de risques financiers et de litiges. Une stratégie de maîtrise robuste s’articule autour de trois axes :
1. Risque Technique : Utiliser des logiciels BIM validés (Comparatif AutoCAD vs Revit) pour automatiser l’extraction des quantités et réduire l’erreur humaine. Mettre en place un processus de double vérification (peer review) pour les métrés complexes.
2. Risque Contractuel : Rédiger des hypothèses de métré claires et les annexer à l’offre. En cas d’imprécision des plans, utiliser des ratios et le mentionner explicitement. Documenter chaque étape via un procès-verbal de réunion ou un suivi rigoureux.
3. Risque Opérationnel : Intégrer le métré au planning de chantier. Cela permet d’anticiper les commandes de matériaux, d’optimiser la logistique (ex: location de grue mobile) et de lisser les besoins en trésorerie. Le suivi des consommations réelles par rapport au métré prévisionnel est essentiel.
La sécurité est également un poste à métrer. Le coût des équipements de protection collective (échafaudages, garde-corps, filets) et les vérifications périodiques (VGP) par des organismes comme Bureau Veritas doivent être intégrés au budget global du chantier.
Métré bâtiment et travaux publics : Checklist Opérationnelle du Conducteur de Travaux
Pour le manager de site, le métré est l’outil de pilotage économique du chantier. Cette checklist synthétise les points de contrôle critiques pour garantir la maîtrise des quantités et des coûts, de la préparation à la livraison.
- Phase Préparation (Avant Démarrage) :
- Récupérer et s’approprier l’avant-métré détaillé (DQE) ayant servi au chiffrage de l’affaire.
- Croiser les quantités du métré avec les plans d’exécution (EXE) finaux pour identifier toute divergence.
- Valider les ratios clés (kg d’acier/m³ de béton, heures de main d’œuvre/unité d’ouvrage) avec le bureau des méthodes.
- Établir un échéancier de commande des matériaux basé sur le métré et le planning de suivi de chantier Excel.
- Confirmer les limites de prestations avec les autres corps d’état pour éviter les oublis ou les doublons dans les métrés.
- Vérifier que le Procès-Verbal de Démarrage est signé et que les conditions sont réunies.
- Phase Exécution (Pendant les Travaux) :
- Mettre en place un suivi de chantier rigoureux des consommations : bons de livraison béton, poids des aciers livrés, etc.
- Rédiger des attachements contradictoires (avec la maîtrise d’œuvre) pour tous les travaux, en particulier ceux non prévus ou modifiés.
- Utiliser une application Excel de suivi de chantier pour comparer en temps réel les quantités consommées vs. les quantités prévues.
- Documenter et chiffrer immédiatement tout travail supplémentaire demandé par le client pour préparer les avenants.
- Contrôler la bonne exécution via des fiches dédiées : Fiche de Contrôle de Ferraillage, Fiche de Contrôle Bétonnage.
- Phase Clôture (Après les Travaux) :
- Établir le métré après exécution (ou plan de récolement quantitatif) sur la base des attachements validés et des relevés sur site.
- Préparer le projet de décompte final (PDF) en collaboration avec le service études de prix.
- Analyser les écarts entre le métré initial et le métré final pour capitaliser l’expérience (ratios réels, surconsommations, etc.).
- Archiver toutes les pièces du métré (attachements, plans, notes de calcul) pour la préparation du Décompte Général Définitif (DGD) et en cas de litige.
- S’assurer que le procès-verbal de réception des travaux est signé, marquant la fin contractuelle du métré bâtiment et travaux publics.

❓ FAQ : Métré bâtiment et travaux publics
Comment le BIM 5D et l’IA transforment-ils concrètement le rôle de l’économiste de la construction ?
- En résumé : Le BIM 5D et l’IA transforment l’économiste de la construction d’un calculateur statique en un stratège de la donnée et un pilote de la performance économique en temps réel. Auparavant, le métré était un exercice fastidieux et ponctuel, réalisé à partir de plans 2D.
- Avec le BIM 5D, l’économiste travaille sur un modèle 3D intelligent où chaque objet (mur, poutre, fenêtre) contient ses propres données quantitatives.
- Le métré devient une extraction automatisée et dynamique.
- L’IA pousse cette logique plus loin : des algorithmes peuvent analyser des milliers de projets antérieurs pour proposer des ratios de coût ultra-précis, optimiser les options de conception en fonction de leur impact financier et environnemental (ACV), et même prédire les risques de dépassement budgétaire en analysant les données de suivi de chantier en temps réel.
- Le rôle évolue donc vers l’analyse de scénarios, la prise de décision stratégique et la gestion des risques, en s’appuyant sur des outils comme Revit et des plateformes d’analyse de données.
Comment intégrer efficacement les données de drones et de scanners laser dans un métré de terrassement pour les travaux publics ?
- En résumé : L’intégration se fait en superposant le nuage de points (données réelles) au modèle numérique de terrain (MNT) du projet pour calculer des cubatures précises et générer des rapports de conformité. Le processus est rigoureux.
- D’abord, le géomètre établit des points de contrôle au sol (GCPs) pour caler précisément le relevé.
- Ensuite, le drone (photogrammétrie) ou le scanner laser (lidar) survole la zone pour générer un nuage de points dense représentant l’état du terrain à un instant T.
- Ce nuage est traité dans un logiciel comme Covadis ou Civil 3D pour créer un modèle 3D de l’existant.
- Ce modèle est alors comparé au MNT du projet final.
- Le logiciel calcule automatiquement les volumes de déblais (zones où l’existant est au-dessus du projet) et de remblais (zones où l’existant est en dessous).
- Cette méthode, utilisée pour le métré de terrassement, offre une précision centimétrique, permet un suivi hebdomadaire de l’avancement et génère des rapports visuels (cartes de couleurs) incontestables pour les attachements.
Quelle est l’incidence de la volatilité des prix des matériaux sur la fiabilité d’un métré et comment mitiger ce risque ?
- En résumé : La volatilité transforme un métré techniquement juste en un budget rapidement obsolète ; la mitigation passe par l’indexation, la gestion des approvisionnements et l’analyse de sensibilité. Un métré, même parfaitement quantifié, est valorisé à un instant T.
- Si les prix de l’acier ou du ciment augmentent de 20% en 6 mois, le budget initial n’a plus de valeur.
- Pour mitiger ce risque majeur, plusieurs stratégies d’ingénierie économique sont employées.
- Contractuellement, l’intégration de formules de révision de prix (index BT) est impérative pour que le coût final reflète les conditions économiques réelles.
- Opérationnellement, un métré précis permet de sécuriser des volumes importants de matériaux en amont, via des contrats-cadres avec les fournisseurs (Saint-Gobain, etc.) pour bloquer les prix.
- Enfin, les outils de BIM 5D permettent de réaliser des analyses de sensibilité : simuler l’impact d’une hausse de X% sur un matériau donné et évaluer des alternatives (ex: comparatif acier vs béton vs bois) pour maintenir le projet dans son enveloppe budgétaire.
Quelles sont les différences fondamentales d’approche du métré entre un projet de construction neuve et un projet de réhabilitation lourde ?
- En résumé : Le métré en neuf part d’une page blanche (les plans), tandis que le métré en réhabilitation est un travail d’investigation sur l’existant, plein d’incertitudes et d’aléas. En construction neuve, le métré est un exercice de quantification basé sur des plans précis et des systèmes constructifs standardisés.
- La principale difficulté est la complexité géométrique.
- En réhabilitation, le défi est tout autre.
- La première étape est un diagnostic structurel et technique approfondi de l’existant.
- Cela implique des relevés (souvent par scanner 3D pour créer un modèle BIM de l’existant), des sondages destructifs pour identifier la nature des murs porteurs ou des planchers, et l’analyse des matériaux en place.
- Le métré doit alors quantifier les travaux de démolition, de renforcement structurel (calcul de structure), de réparation et d’adaptation.
- Il doit surtout intégrer une part importante d’aléas et de provisions pour imprévus, car des découvertes en cours de chantier (fondations inadaptées, présence d’amiante, etc.) sont fréquentes.
- Le métré en réhabilitation est donc moins déterministe et exige une plus grande expérience du terrain.
Comment les Eurocodes influencent-ils le calcul des quantités au-delà du simple dimensionnement, notamment pour les aciers et les assemblages ?
- En résumé : Les Eurocodes imposent des règles de conception détaillées qui augmentent directement les quantités à métrer pour garantir la sécurité et la durabilité, notamment via les longueurs de recouvrement et les dispositions sismiques. L’impact des Eurocodes sur le métré est significatif.
- Par exemple, l’Eurocode 2 ne se contente pas de donner les sections d’acier théoriques.
- Il impose des longueurs de recouvrement minimales (souvent 40 à 50 fois le diamètre de la barre) pour assurer la continuité de la transmission des efforts.
- Ces longueurs additionnelles, qui peuvent représenter 10 à 15% du poids total des aciers, doivent être scrupuleusement métrées.
- De plus, pour les zones sismiques, l’Eurocode 8 impose des dispositions constructives spécifiques (cadres et étriers resserrés dans les zones nodales des portiques) qui augmentent considérablement la densité d’acier.
- Pour les structures métalliques (Eurocode 3), le métré doit inclure non seulement le poids des profilés, mais aussi celui des platines, goussets, raidisseurs et le nombre de boulons HR, dont la complexité est dictée par les règles de calcul des assemblages.
- Le métré devient ainsi le reflet quantitatif des exigences de sécurité normative.
📥 Ressources : Métré bâtiment et travaux publics

Abderrahim EL Kouriani supervise personnellement l’orientation éditoriale, garantissant un contenu à la pointe des innovations techniques (BIM, RE2020) et des réalités du marché marocain et international. Sa connaissance des défis du secteur lui permet d’anticiper les besoins des étudiants, ingénieurs et professionnels.
