Sécurité Chantier BTP 2026 : PPSPS, EPI, EPC, RDM et Checklist de Prévention
À retenir : La sécurité sur chantier repose sur quatre piliers fondamentaux : un PPSPS adapté au projet, la priorité absolue aux Équipements de Protection Collective (EPC), la vérification mécanique des structures provisoires (RDM) et un contrôle quotidien rigoureux sur le terrain.
Sécurité Chantier BTP : Les 4 Piliers Essentiels
| Pilier | Objectif | Document / Action |
|---|---|---|
| Prévention organisée | Identifier et maîtriser les risques | PPSPS, PIC, plan de prévention |
| Protection collective | Supprimer le risque à la source | Garde-corps, filets, balisage |
| Stabilité technique | Sécuriser les ouvrages provisoires | Note RDM, contrôle échafaudage, blindage |
| Contrôle quotidien | Détecter les anomalies | Checklist HSE, brief sécurité, registre |
Introduction : La Sécurité au Cœur de la Performance BTP en 2026
Le secteur du BTP au Maroc et en Afrique du Nord connaît une transformation majeure en 2026.
L’exigence de zéro accident sur les chantiers de Génie Civil est désormais un critère fondamental dans l’attribution des marchés. Pour comprendre ce contexte, consultez notre analyse sur le BTP au Maroc : digitalisation et conformité.
La sécurité sur chantier dépasse largement la simple distribution d’équipements de protection.
Elle repose sur une analyse scientifique des risques, la vérification mécanique des structures provisoires et la maîtrise des normes réglementaires.
Cet article propose une analyse ingénieuriale approfondie de la gestion de la sécurité BTP.
Nous aborderons les calculs RDM, les démarches PPSPS, l’intégration du BIM 4D, les normes d’équipements et une checklist de contrôle terrain.
🚧 Guide Spécial : Pack Sécurité & PPSPS Chantier 2026/2027
Téléchargez nos modèles de PPSPS, fiches de contrôle d’engins et feuilles de calcul RDM pour blindage et échafaudage auprès de notre équipe technique.
1. Cadre Réglementaire et Démarche PPSPS (Plan Particulier de Sécurité)
Le Plan Particulier de Sécurité et de Protection de la Santé (PPSPS) est le document clé de la prévention sur chantier.
Il doit être rédigé par chaque entreprise intervenante avant le démarrage des travaux.
Pour organiser l’ouverture officielle du site, consultez notre modèle de procès-verbal de démarrage de chantier.
Le PPSPS s’appuie sur le Plan Général de Coordination (PGC) établi par le Coordinateur SPS.
Il identifie les risques induits par la coactivité entre les corps d’état et définit les mesures préventives adéquates.
Au Maroc et à l’international, les exigences s’alignent sur la norme ISO 45001 pour le management de la santé et de la sécurité.
Le non-respect de ces dispositions peut engager la responsabilité du maître d’œuvre et de l’entrepreneur selon le cadre réglementaire applicable.
Pour approfondir vos obligations, consultez notre guide sur la responsabilité civile professionnelle de l’ingénieur en génie civil.
2. Analyse Mécanique et RDM des Structures Provisoires et Blindages
La sécurité structurelle durant le chantier repose impérativement sur la Résistance Des Matériaux (RDM).
Les ouvrages provisoires (échafaudages, coffrages, étaiements) subissent des sollicitations temporaires très élevées.

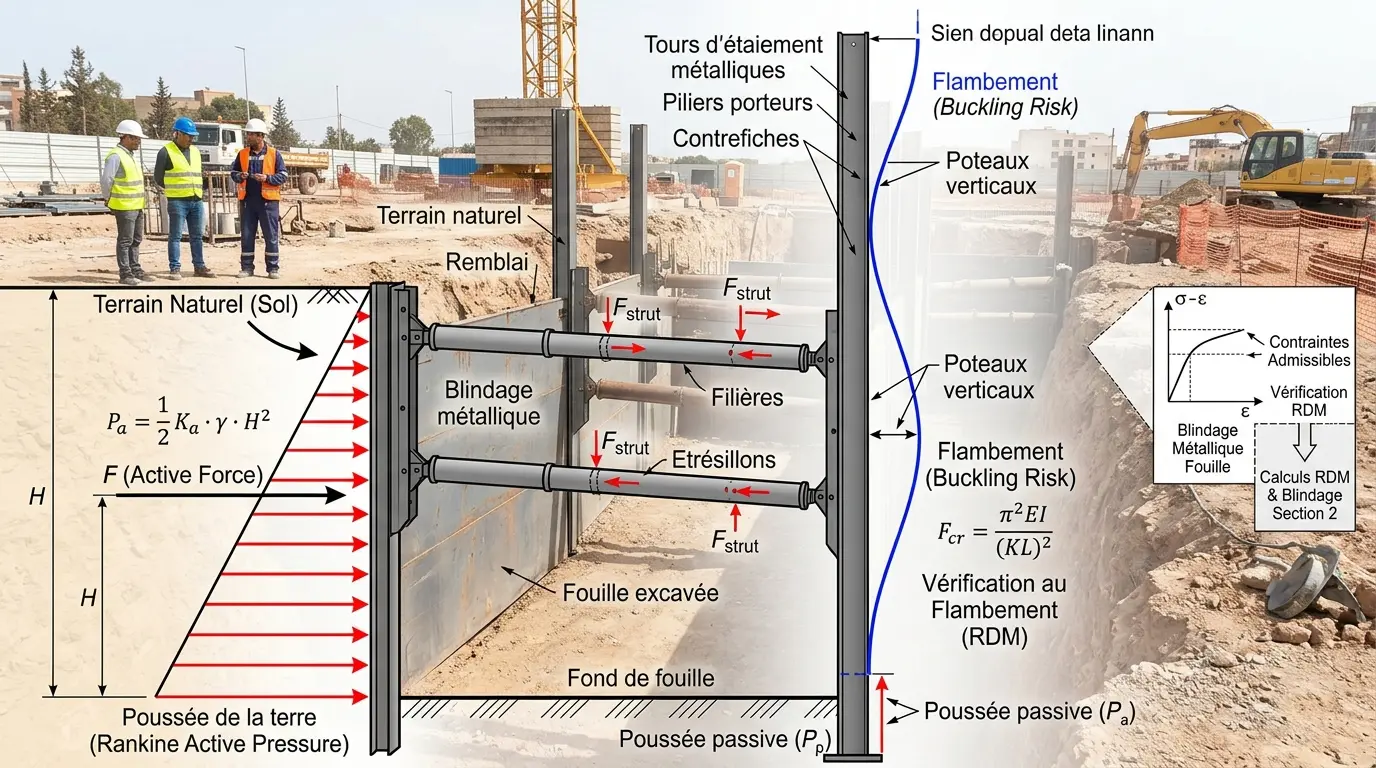

Figure : Vérification mécanique (RDM) des blindages de fouille et tours d’étaiement selon les contraintes du sol.
Vous pouvez consolider vos bases avec notre cours de RDM gratuit avec exercices.
Pour un étaiement vertical en compression centrée, le risque majeur réside dans le phénomène de flambement.
La charge critique de flambement d’Euler Pcr est déterminée par la formule fondamentale :
Pcr = (π² · E · I) / (Lf)²
Où E est le module d’élasticité du matériau, I le moment d’inertie de la section, et Lf la longueur libre de flambage.
Dans le cadre des terrassements, la stabilité des parois exige le calcul de la poussée des terres.
Selon la théorie de Rankine, la contrainte de poussée active σa à une profondeur z s’exprime par :
σa = Ka · γ · z - 2 · c · √(Ka)
Avec Ka = tan²(45° - φ/2) le coefficient de poussée active, γ le poids volumique, φ l’angle de frottement interne et c la cohésion du sol.
Au-delà de certaines profondeurs ou lorsque la stabilité des parois n’est pas garantie, une protection adaptée — blindage, talutage ou étaiement — doit être définie selon l’étude géotechnique et la réglementation applicable.
Pour estimer correctement les volumes et organiser les travaux, consultez notre guide complet du métré de terrassement.
Enfin, la sécurité des engins de levage lourds repose sur la capacité portante du sol sous les patins de calage.
La pression maximale transmise au sol σsol sous un patin sollicité par un effort normal N et un moment M est :
σsol = (N / A) + (M / W) ≤ σadm
Si la contrainte calculée dépasse la portance admissible σadm, l’utilisation de platines de répartition devient nécessaire.
Pour interpréter les résultats géotechniques du site, consultez notre guide sur l’interprétation d’un essai pénétrométrique statique CPT.
Important : Ces formules constituent des rappels pédagogiques. Le dimensionnement réel d’un étaiement, d’un blindage ou d’un calage de grue doit obligatoirement intégrer les coefficients de sécurité, les combinaisons de charges, l’action du vent et la note de calcul validée par le bureau d’études.
Avertissement : Cet article a une finalité pédagogique et technique. Il ne remplace ni un PPSPS spécifique au projet, ni une étude géotechnique, ni une note de calcul signée par un bureau d’études, ni les obligations réglementaires applicables au chantier.
3. Équipements de Protection Collective (EPC) et Individuelle (EPI)
La prévention impose de privilégier systématiquement les Équipements de Protection Collective (EPC) avant les EPI.
Figure : Priorité aux Équipements de Protection Collective (EPC) avant l’usage des EPI.
Les EPC éliminent directement le risque à la source pour l’ensemble des intervenants du chantier.
Les garde-corps provisoires doivent répondre à des exigences géométriques et mécaniques strictes.
Ils se composent d’une lisse haute entre 1,00 m et 1,10 m, d’une sous-lisse à 0,45 m et d’une plinthe de butée d’au moins 0,15 m.
La structure doit résister sans déformation permanente à une force ponctuelle horizontale de 1,0 kN appliquée en haut du montant.
Ces dispositions s’appuient sur les recommandations de fabricants comme Liebherr ou Potain.
Lorsque l’installation d’EPC est impossible, le port des EPI devient strictly obligatoire.
Les systèmes d’arrêt de chute doivent être conformes à la norme EN 361 et intégrer un absorbeur d’énergie EN 355 (effort d’impact ≤ 6 kN).
Pour sécuriser vos travaux, consultez notre modèle de plan de sécurité pour travail en hauteur et notre procédure de montage d’échafaudage en sécurité.
4. Numérisation de la Sécurité : BIM 4D, Drones et Capteurs IoT
Le BIM (Building Information Modeling) transforme la gestion de la santé et de la sécurité sur les chantiers.
La modélisation 3D sous Autodesk Revit permet d’intégrer les éléments de sécurité dès la conception.
Découvrez notre guide de mise en œuvre du processus BIM.
Figure : Modélisation des zones à risque et détection des interférences sécuritaires via la maquette numérique BIM 4D.
L’association de la maquette 3D au planning génère une simulation BIM 4D performante.
Cette approche permet de détecter visuellement les conflits temporels et les risques de coactivité avant le démarrage.
L’usage de drones d’inspection et de caméras à IA permet de contrôler le port des EPI en temps réel.
Ils sécurisent également les zones d’exclusion autour des engins Caterpillar.
Pour aller plus loin, consultez notre checklist HSE d’inspection chantier.
5. Plan d’Installation de Chantier (PIC) et Management de la Coactivité
Le Plan d’Installation de Chantier (PIC) est le document graphique fondamental de l’organisation du site.
Il définit l’emplacement de la grue, les zones de stockage, les réseaux provisoires et les cantonnements.

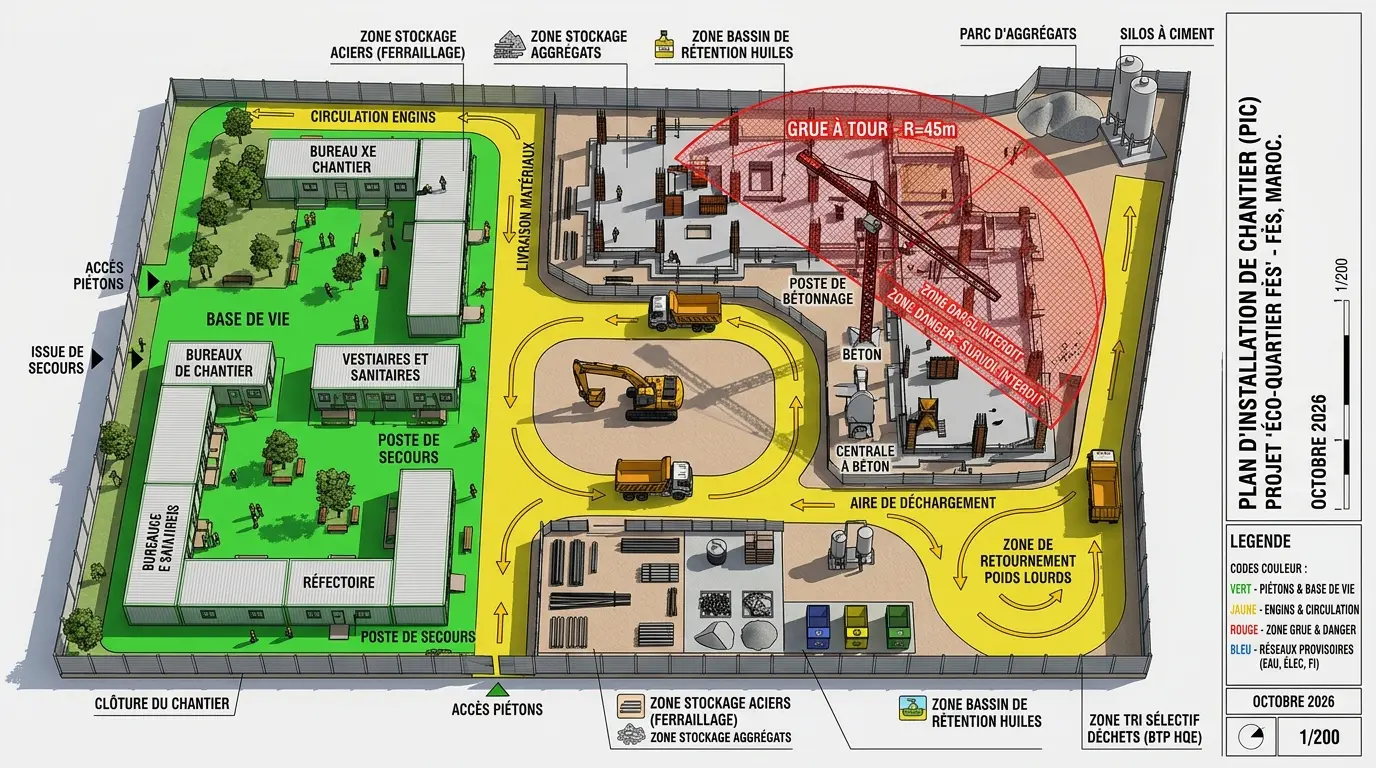

Figure : Plan d’Installation de Chantier (PIC) : organisation des flux et prévention de la coactivité.
Consultez notre méthodologie du plan d’installation de chantier (PIC).
La gestion des réseaux enterrés exige la réalisation systématique de la Déclaration d’Intention de Commencement de Travaux (DICT).
La détection préalable des réseaux par géoradar évite tout risque d’électrocution ou d’accrochage lors des fouilles.
La circulation des engins lourds doit être strictement séparée des cheminements piétons.
Une signalisation claire et un éclairage adapté des zones de passage réduisent drastiquement les risques d’accident.
Pour le suivi quotidien, utilisez notre modèle de rapport journalier de chantier.
6. Synthèse Technique des Risques, Normes et Solutions Sécurité Chantier
Le tableau ci-dessous récapitule les principaux risques sur chantier, les dispositifs associés et les normes de référence.
| Catégorie de Risque | Équipements & Dispositifs (EPC/EPI) | Normes & Formules RDM Appliquées | Action Préventive Prioritaire |
|---|---|---|---|
| Chute de hauteur | Garde-corps rigides, filet de sécurité, harnais anti-chute | EN 13374 / EN 361 / EN 355 (F ≤ 6 kN) | Pose systématique de garde-corps avant tout travail haut |
| Éboulement de fouille | Blindage métallique, caissons, talutage adapté | Poussée de Rankine : σa = Ka·γ·z - 2c√(Ka) |
Protection selon étude géotechnique du sol |
| Instabilité d’étaiement | Tours d’étaiement, étançons métalliques réglables | Flambement d’Euler : Pcr = (π²·E·I) / (Lf)² |
Contrôle des contreventements et des pièces d’appui |
| Renversement d’engin / Grue | Platines de calage, anémomètre, limiteur de couple | Pression sol : σsol = (N/A) + (M/W) ≤ σadm |
Contrôle de la portance du sol sous les patins de calage |
| Heurt piéton / Engin | Balisage rigide, gilet haute visibilité, alarme de recul | EN ISO 20471 (Vêtements haute visibilité) | Séparation stricte des voies engins et piétons sur le PIC |
| Risques électriques BTP | Coffrets de chantier différentiels 30mA, câbles armés | NF C 15-100 / Procédure DICT réseaux | Détection géoradar avant tout piquetage ou terrassement |
7. Checklist Sécurité Chantier Avant le Démarrage des Travaux
Avant d’engager les équipes sur le terrain, la vérification méthodique des éléments suivants est indispensable :
- PPSPS : Document validé, à jour et communiqué à l’ensemble des équipes intervenantes.
- PIC : Plan d’Installation de Chantier affiché avec voies engins et piétons séparées.
- Fouilles et tranchées : Parois sécurisées (blindage, talutage) et accès aménagés.
- Ouvrages provisoires : Échafaudages et étaiements contrôlés avec fiche de réception.
- Protections collectives (EPC) : Garde-corps, plinthes et filets installés aux zones à risque.
- Protection individuelle (EPI) : Casques, chaussures, gilets et harnais disponibles et portés.
- Engins de chantier : Contrôles réglementaires à jour, alarmes actives et calage vérifié.
- Réseaux existants : DICT effectuées et réseaux enterrés repérés au sol.
- Brief de sécurité : Sensibilisation réalisée avant chaque tâche critique.
- Registre HSE : Suivi quotidien des réserves et remontée immédiate des anomalies.
Pour structurer vos contrôles quotidiens sur le terrain, utilisez notre checklist HSE d’inspection chantier.
📋 Checklist Sécurité Chantier (Inspection HSE)
Conforme 2026/2027
Vérification obligatoire avant l’autorisation de démarrage des travaux sur le terrain :
Approuvé, à jour et transmis à l’ensemble des sous-traitants.
Voies engins et cheminements piétons physiquement séparés.
Blindage métallique ou talutage selon rapport géotechnique.
Garde-corps (1,10m), plinthes et filets anti-chute posés.
Casques, gilets haute visibilité et harnais certifiés portés.
Repérage au sol des réseaux enterrés effectué par géoradar.
Grille d’Inspection HSE 2026 : Checklist Chantier BTP
Voici la grille de contrôle obligatoire à vérifier avant le démarrage des travaux sur le terrain. Vous pouvez télécharger la version dynamique au format Excel (.xlsx) pré-configurée avec des formules d’évaluation des risques.
| N° | Point de Contrôle & Exigence HSE | Référence Normative | Fréquence | Statut Requis |
|---|---|---|---|---|
| 01 |
Conformité du PPSPS Existence du PPSPS signé, validé et diffusé à l’ensemble des sous-traitants. |
Code du Travail / R38 |
Avant démarrage | Conforme |
| 02 |
Installation de Chantier (PIC) Séparation physique stricte des flux engins lourds et des voies piétonnes. |
ISO 45001 / PIC 2026 |
Permanent | Conforme |
| 03 |
Stabilité des Fouilles & RDM Vérification mécanique du blindage métallique et stabilité des talus selon rapport géotechnique. |
NF P 94-010 / Eurocode 7 |
Quotidien | Conforme |
| 04 |
Protections Collectives (EPC) Garde-corps périphériques rigides (h = 1,10m), plinthes et filets anti-chute installés. |
NF EN 13374 (Classe A/B/C) |
Hebdomadaire | Conforme |
| 05 |
Équipements Individuels (EPI) Port obligatoire du casque avec jugulaire, gilet haute visibilité classe 2 et harnais certifié. |
NF EN 361 / NF EN 397 |
Permanent | Conforme |
| 06 |
Sécurité des Engins & Levage Contrôle des câbles de la grue à tour, limiteurs de charge et registres de contrôle VGP. |
Arrêté du 1er mars 2004 |
Avant utilisation | Conforme |
| 07 |
Réseaux Enterrés & DICT Piquetage au sol et repérage par géoradar des réseaux d’électricité, d’eau et de gaz. |
Guide Anti-Endommagement |
Avant terrassement | Conforme |
Télécharger le Fichier Excel Dynamique (Checklist HSE 2026)
Pour recevoir la grille d’évaluation personnalisable avec calcul automatique du taux de conformité globale, cliquez sur le bouton ci-dessous pour ouvrir directement la discussion sur WhatsApp.
🏗️ Assistance Technique & Conformité Sécurité Chantier 2026/2027
Besoin d’une note de calcul d’étaiement, d’un audit de sécurité ou de la rédaction conforme de votre PPSPS ? Contactez directement nos ingénieurs experts BTP.
8. Questions Fréquentes sur la Sécurité Chantier
Quels documents de sécurité faut-il préparer avant le démarrage d’un chantier ?
La préparation inclut le PPSPS, le PIC, la déclaration DICT pour les réseaux, le plan de prévention et les fiches de contrôle d’engins.
Quelle est la différence fondamentale entre EPI et EPC ?
Les EPC (garde-corps, filets) protègent l’ensemble du personnel à la source, tandis que les EPI (casque, harnais) protègent individuellement le travailleur.
Pourquoi le contrôle des échafaudages est-il obligatoire avant utilisation ?
Ce contrôle permet de vérifier la stabilité des appuis, le contreventement, le verrouillage des planchers et la présence réglementaire des garde-corps.
Comment limiter les risques de collision entre piétons et engins de chantier ?
Il est nécessaire de séparer physiquement les flux sur le PIC, d’installer une signalisation claire et d’équiper les engins d’alarmes de recul et de caméras.
Références et normes de sécurité chantier
- ISO 45001 — Systèmes de management de la santé et de la sécurité au travail.
- EN 361 — Harnais antichute.
- EN 355 — Absorbeurs d’énergie.
- EN 13374 — Systèmes provisoires de protection périphérique.
- EN ISO 20471 — Vêtements à haute visibilité.
- NF C 15-100 — Installations électriques basse tension.
Conclusion et Perspectives d’Avenir
La sécurité sur chantier n’est plus une contrainte administrative, mais un pilier majeur de rentabilité.
L’alliance entre la rigueur des calculs RDM et les innovations comme le BIM 4D permet de réduire fortement les risques d’accident dès la phase de préparation.
Pour développer vos compétences et celles de vos équipes, consultez notre guide de formation BTP.
En investissant dans la prévention et des équipements certifiés, les entreprises de Génie Civil protègent leur capital humain tout en garantissant la réussite de leurs projets.

Abderrahim El Kouriani supervise personnellement la ligne éditoriale, veillant à ce que le contenu reflète les dernières innovations technologiques (modélisation des données du bâtiment, RE2020) et les réalités des marchés marocain et international. Sa connaissance approfondie des enjeux du secteur lui permet d’anticiper les besoins des étudiants, des ingénieurs et des professionnels.
