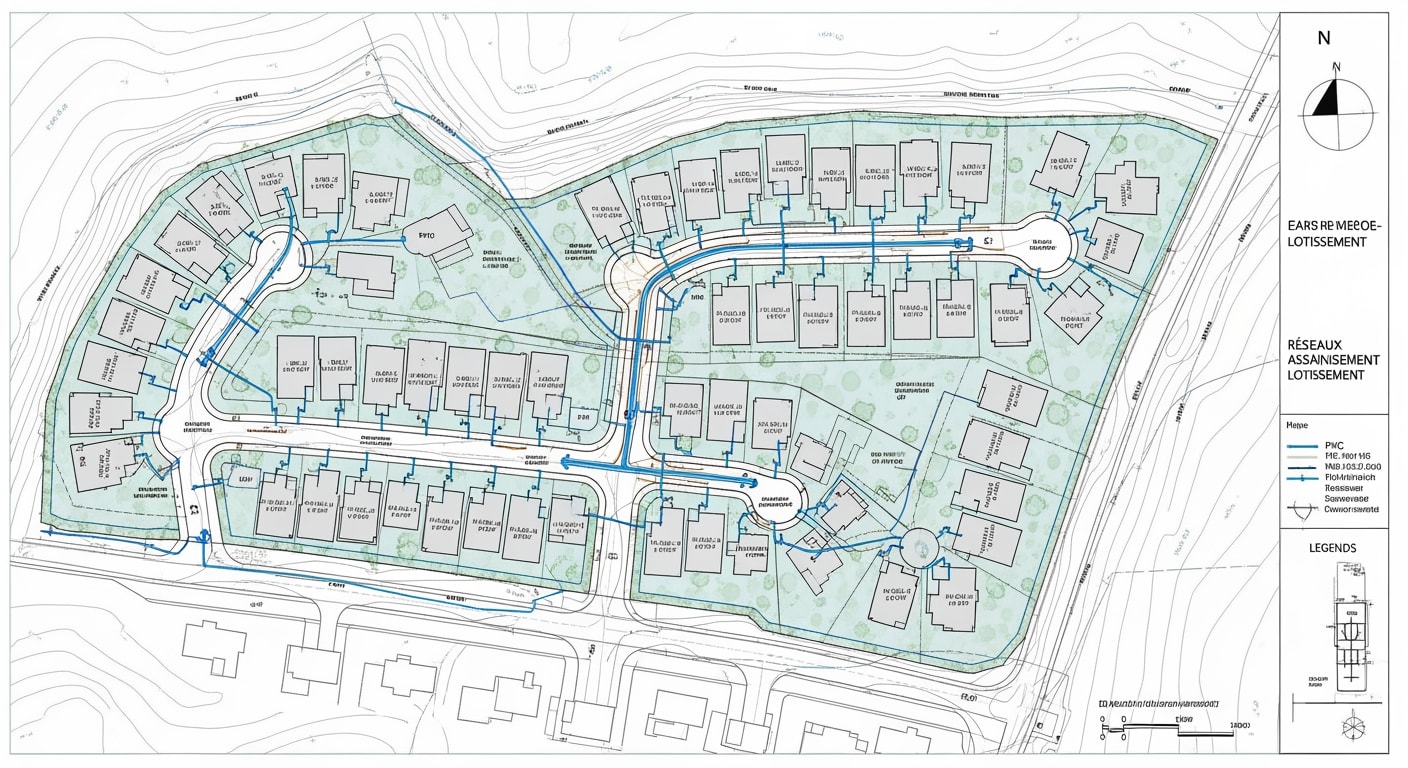

Réseaux assainissement lotissement : Guide Pratique : Réussir les Réseaux d’Assainissement de Lotissement (Update 2026)

Réseaux assainissement lotissement : Introduction & Paysage Stratégique 2026
La conception et la réalisation des réseaux assainissement lotissement constituent une phase critique, engageant la pérennité des infrastructures et la salubrité publique. En 2026, ce secteur est à la croisée des chemins, propulsé par des impératifs de durabilité, de digitalisation et de performance. L’ingénierie des réseaux d’assainissement ne se limite plus à la simple évacuation gravitaire ; elle intègre désormais une analyse de cycle de vie complète, dictée par les évolutions de la réglementation environnementale RE2020 et ses futures itérations (RE2025/2026), qui étendent leur influence au-delà du bâtiment pour toucher les infrastructures VRD.
La décarbonation est devenue un paramètre de conception non négociable. Le choix des matériaux, entre le PVC-U, le PEHD, la fonte ductile ou les bétons bas-carbone, est désormais arbitré par leur empreinte carbone (FDES) autant que par leur résistance mécanique ou leur coût. Les bureaux d’études doivent justifier leurs choix via une analyse multicritères, où le poids carbone (kg CO2e/ml) devient un indicateur de performance clé. Cette transition impose une maîtrise accrue des techniques de génie civil et des matériaux innovants.
Parallèlement, l’intégration des jumeaux numériques (Digital Twins) révolutionne la gestion des réseaux assainissement lotissement. La modélisation BIM, enrichie de données temps réel issues de capteurs (débit, niveau, qualité de l’eau), permet une maintenance prédictive et une optimisation opérationnelle. Des logiciels comme AutoCAD Civil 3D ou OpenFlows de Bentley Systems ne sont plus de simples outils de dessin mais des plateformes de simulation et de gestion d’actifs, essentielles pour anticiper les défaillances et planifier les interventions. L’ingénieur de 2026 est un architecte de systèmes complexes, alliant hydraulique, géotechnique et data science.
Réseaux assainissement lotissement : Plongée Technique & Principes d’Ingénierie
La robustesse d’un réseaux assainissement lotissement repose sur une application rigoureuse des principes de la physique et de la mécanique des structures. Le dimensionnement ne se résume pas au calcul hydraulique ; il exige une analyse structurale fine des canalisations enterrées, considérées comme des structures interagissant avec le sol environnant.
Physique & Mécanique Structurale Appliquée
L’analyse des charges est primordiale. Selon la théorie de Marston, la charge verticale (charge de remblai) sur une canalisation enterrée dépend de la hauteur de couverture, de la masse volumique du sol (typiquement 1800 à 2200 kg/m³), et de la largeur de la tranchée. La formule `Wd = Cd * γ * B²` (où `Cd` est un coefficient dépendant du type de sol et de la méthode de pose) est un point de départ essentiel.
À ces charges statiques s’ajoutent les charges dynamiques (charges roulantes), modélisées selon l’Eurocode 1. La pression transmise à la canalisation est fonction de la hauteur de remblai, qui agit comme un diffuseur de contraintes. Une faible couverture (< 0.80 m) expose la conduite à des contraintes de flexion et d'ovalisation critiques, nécessitant des matériaux à haute rigidité annulaire (exprimée en kN/m²) ou des protections mécaniques (dalles de répartition).
Le comportement de la canalisation est analysé via les principes de la Résistance Des Matériaux (RDM). Une canalisation rigide (béton, fonte) supporte la charge par sa propre résistance intrinsèque, tandis qu’une canalisation flexible (PEHD, PVC) la supporte en se déformant (ovalisation contrôlée) et en mobilisant la résistance passive du sol environnant. Le choix du matériau et la qualité du compactage du lit de pose et de l’enrobage sont donc indissociables. Le calcul du ferraillage béton pour les ouvrages annexes (regards, boîtes de branchement) doit respecter l’Eurocode 2, en considérant les poussées des terres et les charges d’exploitation.
Workflow Opérationnel pour Bureaux d’Études et Ingénieurs Travaux
Le succès d’un projet de réseaux assainissement lotissement dépend d’un workflow optimisé et collaboratif entre la conception et l’exécution.
Phase 1 : Bureau d’Études (BE)
1. Analyse des Données d’Entrée : Exploitation du plan topographique, du rapport géotechnique (Interprétation d’un Rapport de Sol Géotechnique (Mission G2)) et des contraintes urbanistiques (exutoires, réseaux existants).
2. Dimensionnement Hydraulique : Calcul des débits de pointe (eaux usées et pluviales) à l’aide de méthodes rationnelles ou de modèles de simulation. Application de la formule de Manning-Strickler (`V = K * R_h^(2/3) * I^(1/2)`) pour déterminer le diamètre et la pente garantissant une vitesse d’autocurage (typiquement > 0.7 m/s) sans provoquer d’érosion (> 4 m/s).
3. Conception et Calage du Projet : Modélisation du tracé en plan et du profil en long sur des logiciels comme Covadis. Optimisation des profondeurs de tranchée pour minimiser les volumes de déblai/remblai, en utilisant une feuille de calcul de déblai et remblai pour canalisation.
4. Vérification Structurale : Calcul de la résistance des canalisations choisies (ex: PVC CR8, Béton Série 135A) sous les charges statiques et roulantes maximales, en appliquant un coefficient de sécurité adéquat. La limite d’élasticité du matériau ne doit jamais être atteinte.

5. Production des Livrables : Génération des plans d’exécution (profils en long, profils en travers types), du CCTP, du DQE et de la note de calcul d’assainissement.
Phase 2 : Ingénieur Travaux
1. Préparation de Chantier : Validation des plans d’exécution, établissement du PPSPS, commande des matériaux et planification des ressources (personnel, engins de type Caterpillar ou Volvo CE).
2. Implantation : Implantation topographique précise des axes des collecteurs et des regards, validée par un procès-verbal d’implantation.
3. Exécution des Tranchées : Terrassement en respectant les pentes, la largeur et la sécurité (blindage obligatoire si profondeur > 1.30 m et parois verticales).
4. Pose des Canalisations : Réalisation du lit de pose (sable ou gravillon 0/16) avec une compacité contrôlée (objectif > 95% de l’OPM). Pose des tuyaux en respectant la fil d’eau et l’alignement. Réalisation de l’enrobage et du remblaiement par couches successives compactées.
5. Contrôles et Essais : Réalisation des tests de compactage, des essais d’étanchéité à l’air ou à l’eau (selon NF EN 1610) et de l’inspection vidéo. Chaque contrôle est tracé sur une Fiche de Contrôle Assainissement.
6. Réception : Levée des réserves et établissement du procès-verbal de réception des travaux.
Réseaux assainissement lotissement : Innovations & Benchmarking des Leaders 2026
Le secteur des réseaux assainissement lotissement est en pleine mutation, tiré par des innovations logicielles et matérielles qui redéfinissent la productivité et la qualité. L’analyse des roadmaps 2026 de trois acteurs majeurs révèle des tendances de fond.
1. Autodesk : L’Écosystème BIM Intégré
Autodesk domine la conception d’infrastructures avec sa suite AEC Collection. AutoCAD Civil 3D est la référence pour la modélisation paramétrique des réseaux. Sa roadmap 2026 se concentre sur l’interopérabilité cloud via Autodesk Construction Cloud. L’impact sur site est direct : la détection de clashs entre le réseau d’assainissement et d’autres réseaux (AEP, gaz, électricité) en phase de conception évite des reprises coûteuses. La connexion directe entre le modèle 3D et les systèmes de guidage GPS des engins de chantier (Trimble, Leica) automatise le terrassement, garantissant une précision centimétrique pour les fonds de fouille et les pentes, ce qui représente un gain de productivité estimé à 30% sur les postes VRD.
2. Bentley Systems : Le Jumeau Numérique Opérationnel
Bentley Systems se distingue par son focus sur le cycle de vie complet de l’actif, du design à l’opération. Leur suite OpenFlows (WaterGEMS, SewerGEMS) offre des capacités de simulation hydraulique extrêmement avancées. La vision 2026 est de fusionner ces modèles de simulation avec des données IoT en temps réel pour créer des jumeaux numériques dynamiques. Pour un réseaux assainissement lotissement, cela signifie pouvoir simuler l’impact d’un événement pluvieux intense, anticiper les débordements et optimiser en direct la gestion des bassins de rétention. Le ROI se mesure en réduction des risques d’inondation et en optimisation des coûts de maintenance (OPEX).
3. Caterpillar & Volvo CE : L’Automatisation et l’Électrification des Engins
Les constructeurs d’engins comme Caterpillar et Volvo CE sont au cœur de la transformation physique du chantier. Leurs pelles hydrauliques et chargeuses de nouvelle génération intègrent des technologies de guidage 2D/3D qui permettent à l’opérateur de suivre le projet numérique directement depuis sa cabine. La roadmap 2026 est claire : électrification progressive de la gamme pour répondre aux exigences des chantiers à faible nuisance et bas-carbone, et développement de fonctionnalités semi-autonomes (ex: nivellement automatique). L’impact sur la productivité est colossal : réduction du temps de terrassement, suppression des piquets d’implantation, et économies de carburant. La sécurité est également renforcée par la limitation des interventions humaines en fond de tranchée.
Réseaux assainissement lotissement : « 4Génie Civil » Master Comparison Table : Matériaux de Canalisations 2026
Le choix du matériau pour un réseaux assainissement lotissement est une décision technique et économique majeure. Ce tableau compare les solutions dominantes sur la base de critères de performance actualisés pour 2026.
| Paramètres Techniques | Unité | PVC-U (CR8) | PEHD (PE100) | Béton Armé (Série 135A) | Fonte Ductile (Standard) | PRV (SN10000) |
|---|---|---|---|---|---|---|
| Rigidité Annulaire (SN) | kN/m² | 8 | ≥ 4 (flexible) | > 30 (rigide) | > 40 (rigide) | 10 |
| Résistance à l’abrasion | – | Moyenne | Excellente | Faible | Très bonne | Excellente |
| Résistance chimique (H2S) | – | Très bonne | Excellente | Faible (sans revêtement) | Bonne (avec revêtement) | Excellente |
| Masse Linéique (DN300) | kg/ml | ~15 | ~22 | ~250 | ~60 | ~25 |
| Durée de vie estimée | Années | 50-70 | > 100 | 50-80 | > 100 | > 100 |
| Performance Standard | – | Standard marché | Soudure bout à bout | Robustesse prouvée | Résistance pression | Légèreté & rigidité |
| Performance 2026 | – | PVC bi-orienté | PE100-RC (Resistant to Crack) | Béton bas-carbone (CEM III) | Revêtements bio-sourcés | Fibres de basalte |
| Impact ROI | – | Coût initial faible | Coût de pose réduit | Coût matériau compétitif | Coût total élevé | Coût initial élevé |
| Carbon Footprint (ACV) | kg CO2e/ml | Modérée | Faible | Élevée (standard) | Très élevée | Modérée |
Réseaux assainissement lotissement : Normes, Eurocodes & Protocoles de Sécurité
La conformité réglementaire est le pilier de tout projet de réseaux assainissement lotissement. L’ingénieur doit naviguer dans un corpus normatif dense pour garantir la sécurité, la performance et la durabilité de l’ouvrage. Une connaissance approfondie des Bases du Génie Civil est un prérequis.
Références Normatives Clés
- Fascicule 70 du CCTG : C’est le document de référence en France pour la fourniture, le transport et la mise en œuvre des canalisations d’assainissement. Il détaille les spécifications des matériaux, les conditions de pose, de remblaiement et les essais de réception.
- NF EN 1610 (Mise en œuvre et essais des branchements et collecteurs d’assainissement) : Cette norme européenne est cruciale. Elle définit les méthodes pour les essais d’étanchéité (méthodes à l’air « L » ou à l’eau « W »), qui conditionnent la réception technique du réseau.
- NF EN 1295-1 (Calcul de résistance mécanique des canalisations) : Elle fournit la méthodologie de calcul pour vérifier la tenue structurale des tuyaux sous les charges de remblai et de circulation, en lien direct avec les principes de la RDM.
- Eurocode 7 (NF EN 1997-1 – Calcul géotechnique) : Essentiel pour la conception des tranchées, l’analyse de leur stabilité, et le calcul des poussées sur les ouvrages annexes (regards). Il est souvent couplé à une étude de sol obligatoire pour permis de construire.
- NF EN 206 (Béton) : Spécifie les exigences pour les bétons utilisés dans les ouvrages annexes, incluant les classes d’exposition (ex: XA pour les environnements chimiques agressifs) et les classes de résistance (ex: C25/30).
Stratégie de Maîtrise des Risques en Phase d’Exécution
La phase chantier concentre les risques les plus élevés. Une stratégie de maîtrise proactive est impérative et doit être formalisée dans le PPSPS.
1. Risque d’Éboulement de Tranchée : C’est le risque mortel numéro un en VRD. La mitigation passe par l’application stricte de la réglementation : talutage des fouilles (pente adaptée à la nature du sol) ou utilisation de blindages (caissons, panneaux) dès que la profondeur dépasse 1,30 m. Le stockage des déblais doit se faire à une distance minimale du bord de la fouille (au moins 0,40 m).
2. Risque de Heurt avec des Engins : La coactivité entre piétons (personnel de chantier) et engins (Pelle Hydraulique, camions) impose un plan de circulation clair, une signalisation visible et la présence d’un homme-trafic si nécessaire. Les angles morts des engins doivent être connus et matérialisés.
3. Risque de Chute dans la Tranchée : Mise en place de protections collectives (garde-corps, barrières) autour de toutes les excavations. Les moyens d’accès (échelles) doivent être sécurisés et régulièrement espacés.
4. Risque lié aux Réseaux Existants : Avant tout terrassement, une Déclaration d’Intention de Commencement de Travaux (DICT) est obligatoire. Les réponses des concessionnaires doivent être sur site et les réseaux sensibles repérés par des opérations de détection puis de terrassement manuel (sondages de précaution).
5. Risque de Non-Conformité Technique : La mise en place d’un plan de contrôle qualité rigoureux, avec des points d’arrêt définis (ex: validation du fond de fouille avant pose, validation de l’essai d’étanchéité avant remblaiement final), est la meilleure parade. Le Suivi de chantier Excel permet de tracer chaque étape.
Réseaux assainissement lotissement : Checklist Opérationnelle du Chef de Chantier
Voici les points de contrôle critiques pour garantir la qualité d’exécution d’un réseaux assainissement lotissement.
- Pré-Exécution :
- Vérifier la présence et la validité de la DICT et des réponses des concessionnaires.
- Contrôler la conformité des matériaux livrés (marquage NF, classe de résistance, diamètre) par rapport au CCTP.
- Valider le Procès-Verbal de Démarrage de Chantier avec la maîtrise d’œuvre.
- Assurer que le plan d’implantation topographique est visé et diffusé à l’équipe de pose.
- Terrassement & Tranchée :
- Contrôler la largeur et la profondeur de la tranchée par rapport aux profils en travers types.
- Vérifier la mise en place et la conformité du blindage (si H > 1.30m).
- S’assurer de la bonne gestion des déblais (stockage sécurisé, évacuation).
- Réceptionner le fond de fouille : propreté, absence de points durs, respect de la cote radier.
- Pose & Remblaiement :
- Contrôler l’épaisseur et la nature du lit de pose (matériaux d’apport, pas de réemploi de matériaux argileux).
- Vérifier la pente de la canalisation au laser de canalisation (précision au mm/m).
- Contrôler l’alignement rectiligne des tuyaux entre deux regards.
- Valider la qualité de l’emboîtement ou de la soudure des jonctions.
- Superviser le compactage de l’enrobage et du remblai par couches successives (typiquement 30 cm).
- Vérifier la mise en place du grillage avertisseur à la bonne profondeur (20-30 cm au-dessus de la génératrice supérieure).
- Essais & Finalisation :
- Planifier et réaliser les essais d’étanchéité (NF EN 1610) avant le remblaiement final.
- Commander l’inspection télévisée (ITV) pour vérifier l’absence de contre-pentes, d’écrasement ou de défauts de jonction.
- Contrôler la bonne exécution des regards (bétonnage, enduits, échelons, tampon fonte).
- Établir les plans de récolement (As-Built) pour documenter l’ouvrage tel que construit.
- Préparer le PV de Constat d’Achèvement des Travaux pour la réception.

❓ FAQ : Réseaux assainissement lotissement
Comment gérer l’interface structurelle entre un regard en béton (rigide) et une canalisation en PEHD (flexible) pour éviter les ruptures ?
-
Il est impératif d’utiliser un joint de raccordement flexible (manchette ou raccord multi-matériaux) au niveau de la paroi du regard.
- Cette pièce absorbe les tassements différentiels entre l’ouvrage ponctuel et le remblai encaissant la canalisation, prévenant ainsi les contraintes de cisaillement qui pourraient endommager le tuyau.
- La flexibilité angulaire est un paramètre clé à spécifier.
Quel est l’impact du sulfure d’hydrogène (H2S) sur les collecteurs en béton et comment le prévenir ?
-
Dans les réseaux à faible pente, des conditions anaérobies favorisent la formation de H2S.
- Ce gaz, au contact de l’humidité, se transforme en acide sulfurique, qui attaque agressivement la matrice cimentaire du béton (corrosion biogénique).
- La prévention passe par l’utilisation de bétons à haute teneur en alumine ou l’application d’un revêtement interne protecteur (époxy, polyuréthane).
À partir de quel seuil un poste de refoulement devient-il plus pertinent technico-économiquement qu’un réseau gravitaire profond ?
-
Le point de bascule se situe généralement lorsque la profondeur de la tranchée excède 5 à 6 mètres.
- Au-delà, les coûts exponentiels du terrassement (blindages lourds, gestion de la nappe phréatique) et les risques associés dépassent l’investissement (CAPEX) et les coûts opérationnels (OPEX) d’une station de pompage.
- Ce calcul est crucial en Métré bâtiment et travaux publics.
Comment la dilatation thermique affecte-t-elle les longues sections droites de canalisations en PEHD et quelles sont les solutions de conception ?
-
Le PEHD a un coefficient de dilatation thermique élevé.
- Une longue section exposée à des variations de température peut se déformer (flambement) ou exercer une forte traction sur les points fixes.
- Pour y remédier, l’ingénieur doit prévoir des boucles de dilatation ou imposer une pose « sinusoïdale » (snaking) de la canalisation dans la tranchée pour absorber les variations de longueur.
Quelle est la vitesse d’autocurage minimale requise et pourquoi est-elle un paramètre de conception fondamental ?
-
La vitesse d’autocurage, typiquement fixée entre 0,6 et 0,7 m/s pour le débit de pointe journalier, est la vitesse minimale nécessaire pour transporter les sédiments et éviter leur dépôt.
- Le non-respect de ce critère entraîne une réduction de la section hydraulique, des risques d’obstruction et la création de conditions anaérobies, compromettant la performance globale du réseaux assainissement lotissement.
📥 Ressources : Formation Pratique : Réussir les Réseaux d’Assainissement
Formation Pratique : Réussir les Réseaux d’Assainissement

Abderrahim El Kouriani supervise personnellement la ligne éditoriale, veillant à ce que le contenu reflète les dernières innovations technologiques (modélisation des données du bâtiment, RE2020) et les réalités des marchés marocain et international. Sa connaissance approfondie des enjeux du secteur lui permet d’anticiper les besoins des étudiants, des ingénieurs et des professionnels.
